“绿色通道”送电快

2014-04-04 08:27:35来源:用户投稿作者:除运营库

本报 师公良 肖俊飞

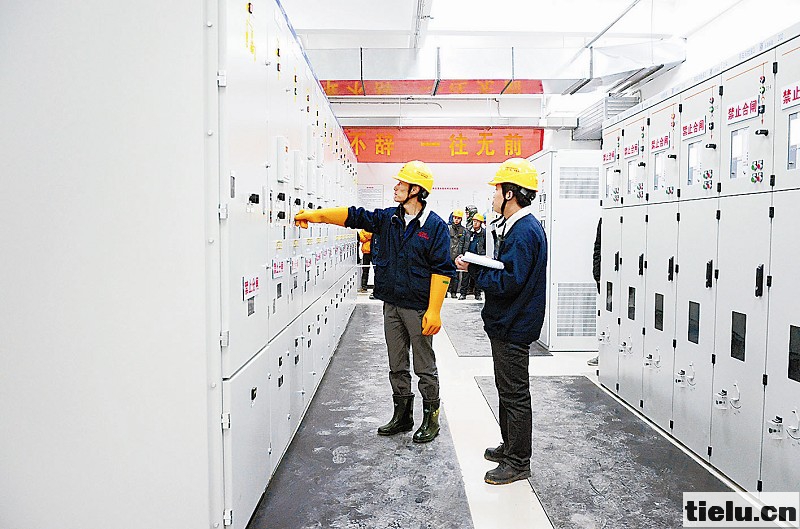

图为技术人员正在为变电所送电。李晓鹏 摄

3月31日,随着大桥北路站全线最后一个35千伏牵引降压混合变电所的成功受电,南京地铁宁天城际轨道交通一期工程顺利实现全线变电所送电,为全线接触网热滑、正线联调联试提供了动力支撑。

宁天城际一期工程采取分阶段送电的方式,从车辆段至高架段再到地下段逐步贯通。截至目前,由两座主变电所带动的全线6个供电分区,涉及正线的所有环网电缆和21座车站级变电所全部带电;接触网左线已全线贯通,全线80%区域具备受电条件;大厂东车辆段 (除运营库)接触网已于3月3日开始带电,为此前电动车组库内静调和3月20日试车线动调提供了条件;北段高架方沈区间站至金牛湖站接触网也已于3月29日成功带电,即将迎来电动车组正线热滑和调试。

为顺利实现全线 “电通”目标,中国中铁电气化局集团南京公司全面指挥协调,编制审核实施送电方案、轨行区、带电区调度管理办法,严格执行作业命令票制度,为 “轨通”和送电后的安全施工奠定了基础,做到了施工、送电、管理的高效转化和无缝衔接。

自去年3月进场以来,承担全线 “电通”重担的集团城铁公司宁天城际系统集成项目部紧盯高架梁架设、设备房二次砌筑、隧道掘进、轨道铺设等前序专业,见缝插针、交叉作业,移开了前进道路上一个又一个的 “拦路石”。

2013年12月中旬,城铁公司组织1700余名作业人员,调集全公司一半以上的轨道吊车、接触网作业车等机械设备到施工现场,掀起了机电设备系统集成百日攻坚决战高潮。目前,他们已完成全线21座变电所870台主要设备安装,敷设变电所内及环网一、二次电缆1380多公里,接触网线架设267条公里,如期开辟了全线送电的 “绿色通道”。
