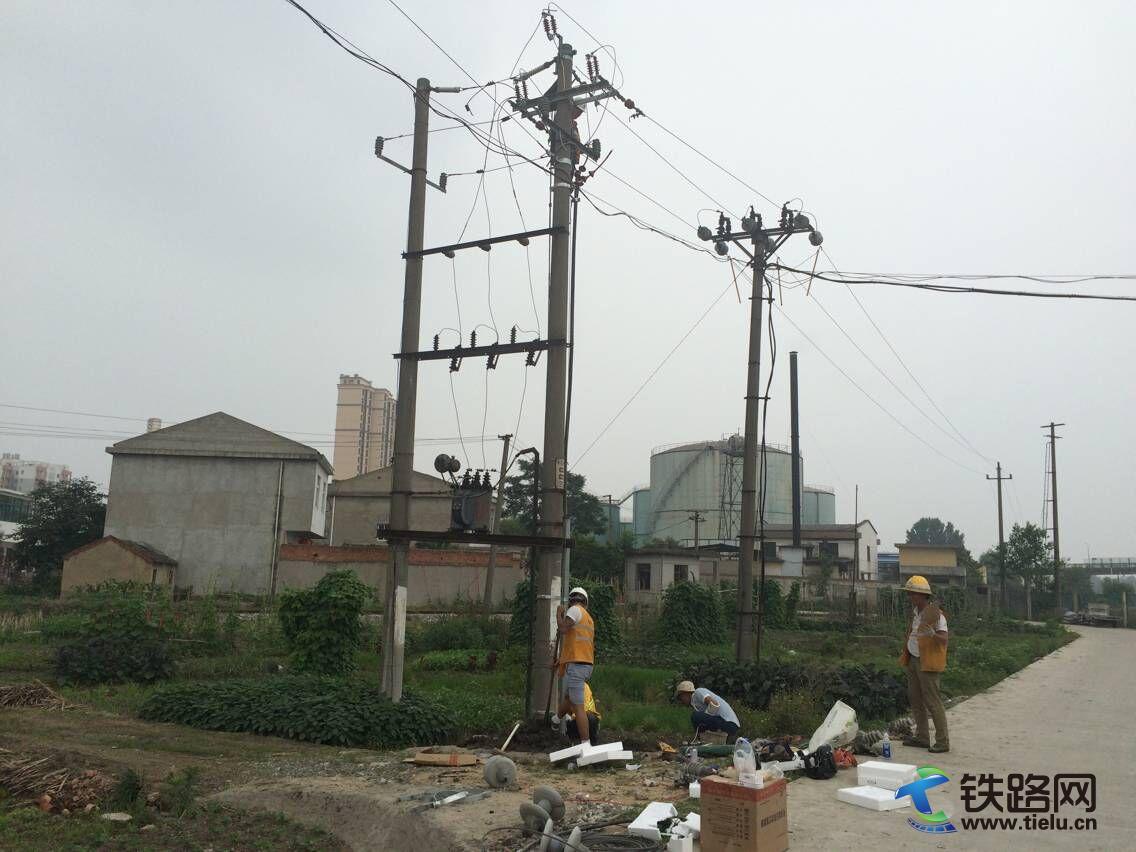

6月15日,随着合芜铁路巢湖西、双刘、铜城闸、裕溪口等车站四台箱变的成功倒接。标志着由中铁武汉电气化局上海分公司合芜项目部承担的合芜铁路站后四电工程电力工程进入设备安装阶段。
合芜铁路站后四电工程是上海铁路局重点关注工程,中铁武汉电气化局上海分公司合芜项目部主要承担通信信号信息工程、电力及电力牵引供电工程、房屋工程、给排水工程、机务、车辆工程、站场工程、大临设施和过渡工程。其中电力工程包括立杆1108组,电缆敷设160公里,架空线路383.58公里,箱变安装20座。建指要求于9月底完成。该工程面临工期紧,任务重,点多,征地拆迁线路长,既有线施工安全质量要求高,涉及与上海铁路局、站前等十余家单位的配合施工,协调难度大等困难。
自去年6月份进场以来,上海分公司合芜项目部在项目管理上步步为营,科学预想,积极推进标准化、精细化管理,严格按照施工组织设计,技术规范施工。施工过程中,技术人员加强与相关单位的协调与沟通,及时排除各项难点,合理制定停电计划,千方百计为施工创造条件;安质部加大现场安全管理和培训力度,制定了《箱变安装专项方案》、高空作业、防触电应急预案及相关救援措施。全体人员以“五比一创”劳动竞赛为契机,昼夜奋战,持续掀起现场大干热潮,确保了箱变的成功倒接。建设单位对上海分公司的施工组织能力给予了高度赞扬。(雒亚琴 陈湛中)
