中铁二十一局大古水电站导流洞Ⅱ标项目部1号洞出口于2015年12月7号15点18分完成贯通,这是继中铁二十一局大古水电站导流洞Ⅱ标项目部2号洞出口贯通后又一重大突破。为主导流洞的施工
创造了有利条件,也将为加快洞挖施工提供良好的借鉴。
大古水电站位于雅江峡谷河段之上,导流隧洞布置在左岸,施工起来极其困难,高海拔的高原地形增加了整个工程的施工难度。为了按照业主的要求在两年之内如期完工,在零下20度的严寒天气下,施工人员加班加点赶进度,项目部也在不断调整技术方案,加快施工进度,针对围岩差,节理发育,陡倾角与缓倾角犬齿交错,采劝短进尺、弱爆破、勤支护”施工原则,克服重重险关,以平均日进尺5

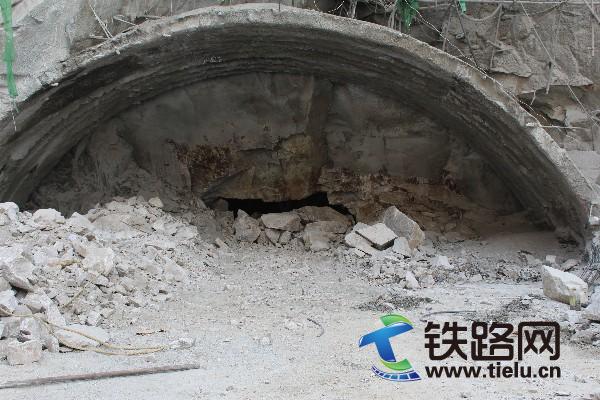

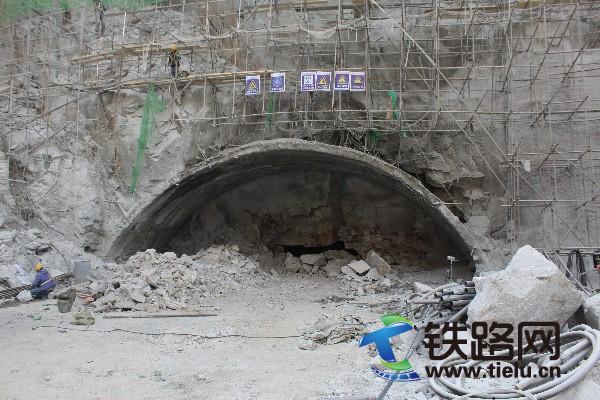

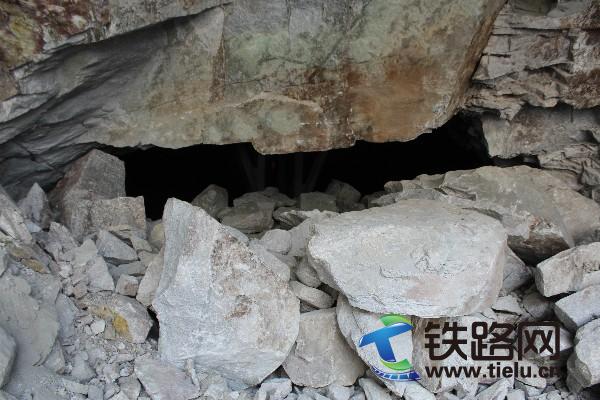

米的速度向前推进,在12月7日下午15时18分提前贯通!
