由公司上海工程项目部负责施工的上海地铁1号线(上海站——莘庄站)隔离开关更换工程,于10月17日晚在上海地铁一号线莲花路站正式开工。
1号线上海站-莘庄隔离开关自1995年7月开通运行至今,已近18年时间,按照《接触网大修规程》规定,隔离开关大修年限为10~12年,现已超过大修年限,为消除设备故障隐患,需对1号线上海火车站-莘庄(上海南站除外)隔离开关进行改造更换。
本工程主要包括:莘庄站、莲花路站、上海体育馆站、衡山路站、陕西南路站、人民广场站、上海火车站站、梅陇后站场出入段J2、梅陇停车场283、284开关(停车场供正线的开关)、上海火车站存车线至火车站正线联络电缆等共计45台隔离开关的更换、电缆敷设及伴随服务工作。
此次隔离开关更换,是上海二期项目部参与上海地铁维保的一个重要施工,业主、维保单位都很重视施工的安全,因为更换新的隔离开关必须马上投入到运营中,基本没有时间进行现场调试,必须一次成功,做到万无一失,否则将影响第二天早上5:15开行的运营地铁列车。为了此次施工的完成,项目部领导亲自参与施工方案的制定,多次召开会议制定各种预案;于17日下午专门到现场指导作业人员进行预装,要求作业队要更多地考虑施工中的不利因素,确保施工安全和作业队人员人身安全。
通过17日24:00——18日凌晨3:00近3个小时要点施工作业,将位于柱顶15米高且工作运转18年的6台隔离开关安更换完成;首次施工,现场作业人员及时总结施工过程中的不足,进一步优化施工流程,充分利用有限的作业时间点,加快施工进度,在后面的隔离开关更换中,努力提高工效,做到安全、优质、高效地完成上海地铁1号线隔离开关更换施工任务。
图一:更换隔离开关前挂接地线
图二:进行隔离开关人工吊运

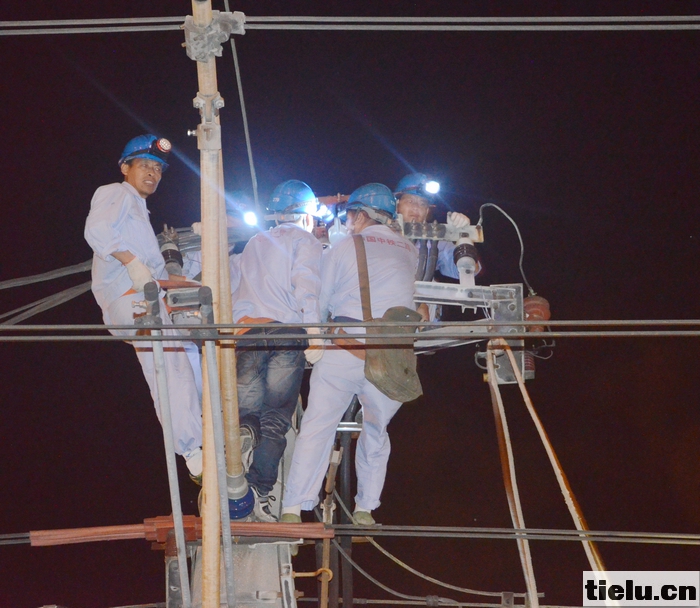

图三:作业人员进行支柱杆顶端隔离开关更换
