成贵动车所洗刷箱变吊装完成

2017-06-28 10:36:45来源:用户投稿作者:陈伯军 黄杨

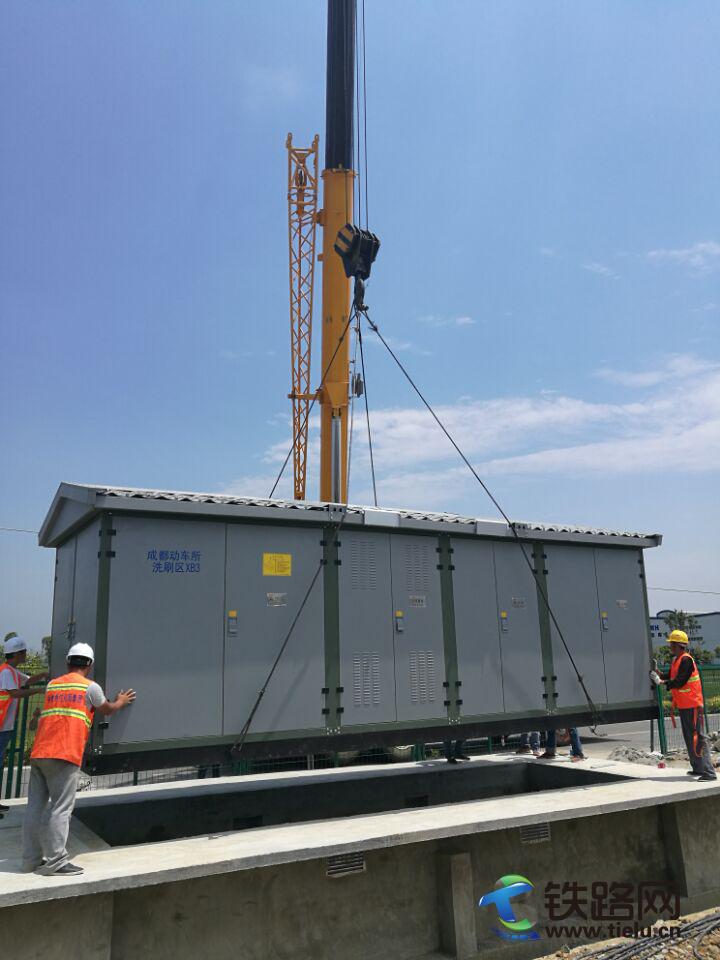

6月27日,新建成贵铁路成都动车运用所补强工程电力专业第一台箱变成功就位。该箱变长7米,宽2.4米,高2.5米,重约9.5吨,为成都动车所存车Ⅰ场新增洗刷区箱变,是整个成贵铁路成都动车所先期开通项目,洗刷区计划于7月20日达到洗刷作业条件,电力专业将在此之前完成所有调试及送电工作。工期紧,任务重,对中铁武汉电气化局成都分公司成贵铁路成都动车所施工提出了新要求。

成贵动车所项目施工新增箱变共3台,其中洗刷区箱变位置最为复杂,左边距既有动车所存车线DCⅠ-33道3.2米,右边距动车段场间公路主干道1.1米,且在隔离围栏栅网内,基础施工是在天窗点内完成,施工干扰大,箱变吊装正上方有接触网的架空地线及邻近接触网承导线。这些因素给箱变的吊装就位造成了很大的困难。经过项目部技术人员及各参建人员的积极努力,多方协调。在各站段的大力支持及配合下,整个吊装过程于12时30分顺利完成,历时30分钟。此台箱变的安全就位,为新建成贵客专成都动车运用所“9•30”按时开通打响了第一枪,也是全体参建人员不怕困难,坚持不懈,敢打硬仗精神的真实写照。(陈伯军 黄杨)
