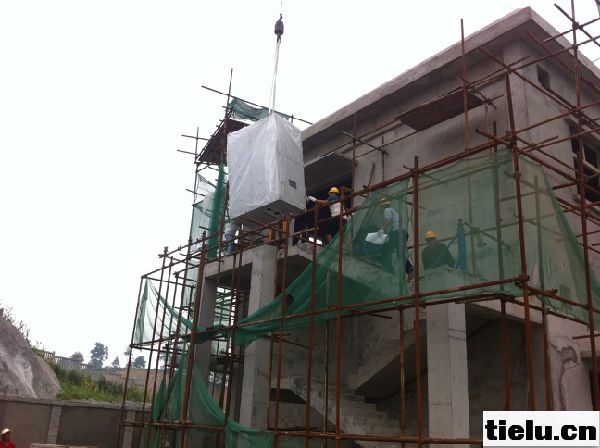

8月17日,由中铁电气化三公司三段负责施工的沪昆客专贵州段贵定北10kv配电所施工现场,伴随着嗡嗡的吊车声,配电所内10kv高压柜最后一台盘柜稳稳的吊落到房屋设备平台上,至此沪昆客专贵州段首座10kv配电所设备已全部吊装就位,正式拉开了贵定北10kv配电所施工大干的序幕。

贵定北10kv配电所房屋为二层建筑结构,所内高压柜采用铠装移开式金属封闭开关柜,所内所有电气设备无油化、变压器、调压器均为节能型、干式。经贵定县变电站、冷水变电站两路独立电源向所内设备供电,后经过区间贯通电缆,向铁路站房、站场及区间直放站、基站等负荷供电。

本次设备进场由于房建工程还没有修好地坪,往常靠叉车作业的方式不能更好地发挥效果,这无疑为工程施工增加了困难,工程技术人员最后采取了铺轨滚进的作业方式。经过一天紧张的施工,共起吊与安装了30台设备,在这一过程中安质部全程跟踪,不断强化安全意识,确保了设备进场的的安全进行,同时也得到了现场监理人员的认同。贵定北10kv配电所施工如期拉开了序幕,也为沪昆客专贵州段按期进入联调联试阶段奠定了坚实的基础。
