本报杭州讯(通讯员 刘朝翔)杭州地铁2号线东南段正线变电所一次性送电成功后,杭州地铁项目部没有久久沉浸在喜悦之中,而是趁胜追击,紧抓剩余任务,争取在天气变冷前完成绝大部分建设进度。在项目部各部门人员的带头深入下,劳务工们干劲十足,为工程的提前完工打下了坚实的基础。

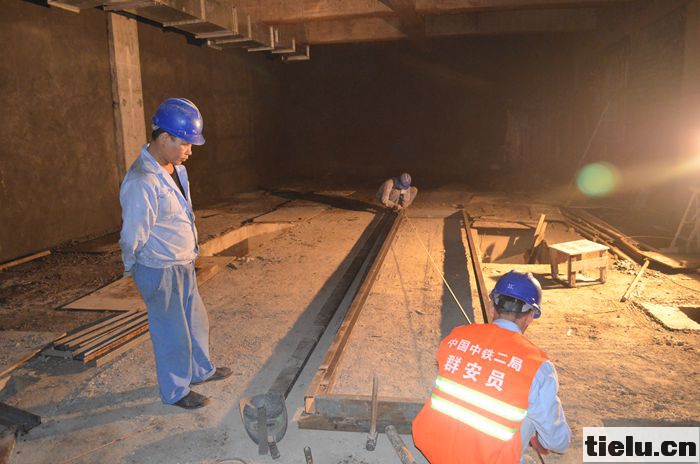

目前,主要的工作还是光、电缆敷设、隔离开关上网电缆安装、综合楼预埋件安装,特别是综合楼由于土建单位进度滞后,作业队才开始进场,交叉施工下大大降低了效率,浪费了时间。针对这种情况,党委书记马良兵与总工程师吴梁平多次深入现场,一边与土建单位协调,一边监督作业队施工,把控好质量关。在综合楼预埋件施工的第一天,马书记前往现场检查,结果发现施工人员全部在黑呼呼的变电房内休息,询问后才知道是负责配电的单位不给用电,导致施工无法进行。与配电单位几经交涉后,马书记自己掏了100元钱的电费,才使得施工用电有了保障,否则这一天就被浪费了过去。这样的一点小事看似不严重,但累积起来就是工程滞后的重要原因。回到驻地后,马书记与作业队长进行了仔细的讨论,确保了这样没有效率的施工安排不再发生。

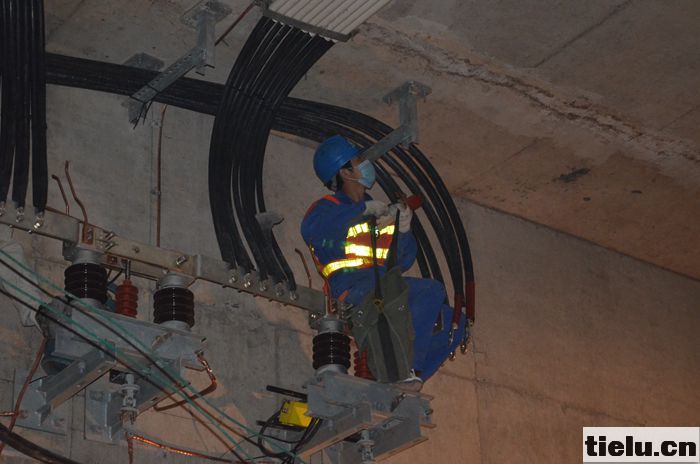

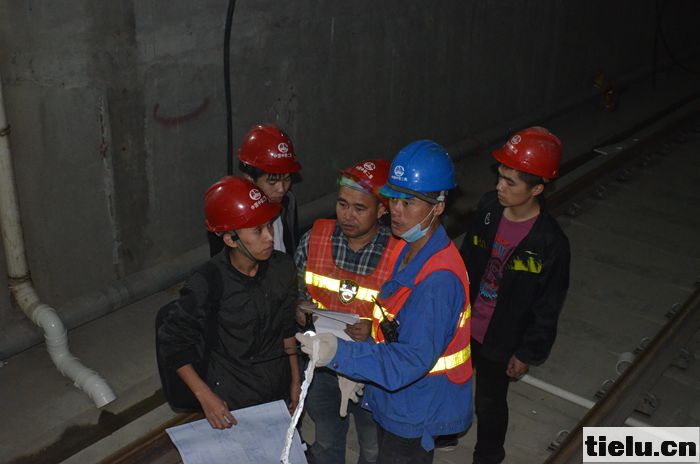

隔离开关上网电缆安装的工作目前已经完成了一个站,剩下的站也已打好了支架,做好了准备工作。由于隔离开关处于轨道上方,所以安全防护工作尤为重要,一方面在脚手架上的施工人员要注意安全带的捆绑,另一方面是轨行区的防护。整个施工过程需要大量人员,安排好各个人员的位置极其重要,否则就会乱成一团。总工程师吴梁平带领工程部的人员每天都深入现场,配合作业队长进行指挥,同时也收集着数据,以确定下一步放缆的长度。送电的成功只是一个阶段的胜利,在每个阶段,我们都要保持着同样的干劲,只有最后的胜利才是真正的胜利,只有工程竣工才是对公司和杭州人民的交待。
