“中梁山隧道区间轨道铺设己顺利完成,至此中国铁建重庆轨道交通15号线二期四包段全线轨道贯通,土建16标项目部提前移交铺轨作业场地,为隧道区间轨道铺设创造条件,助力实现15号线二期全线轨通立下大功”,2026年2月2日,担任铺轨任务重庆轨道交通15号线19标项目部经理王磊告诉笔者说。
由重庆交通建设管理公司建设、中铁建十四局集团五公司16标项目部承建的中梁山隧道历经1400多个日夜的艰苦鏖战,2025年12月初顺利竣工,为全线轨通起到了关键性作用。这座单洞双线、单线全长4944米的隧道,不仅是重庆轨道交通15号线土建二期工程的关键控制性工程,也是全线最长的矿山法施工隧道,更是一场跨越地质难关攻坚战。

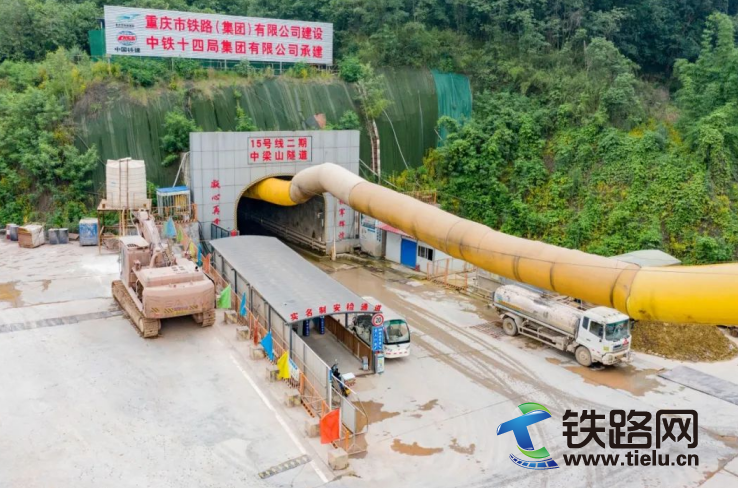

中梁山隧道进口
中梁山隧道的建设之路,从一开始就布满荆棘。隧道地处复杂地质区域,需先后3次穿越煤矿采空区、13次穿越富水区、3次穿越岩溶发育区、2次穿越核部破碎带、1次穿越断层破碎带,还需5次下穿铁路线,最浅埋深拱顶距铁路桩底仅2.14米,且属于瓦斯隧道。每一项挑战都像一道“拦路虎”,稍有不慎便可能引发塌方、突水突泥等安全事故,对施工技术和管理水平提出了极高要求。“这不仅是在挖隧道,更是在与复杂地质‘博弈’。”中国铁建重庆轨道交通15号线总承包部指挥长李兵的话,道出了所有建设者的心声。
精准施策,靶向发力:以科学方案破局
工程方案是项目推进的“先导与核心”,也决定工程的安全、质量、进度和效益。面对艰巨任务,中国铁建重庆轨道交通15号线总承包部和中铁建十四局集团五公司16标项目部的首要工作便是制定优化施工方案,使之科学、可行、实用。总承包部指挥长李兵、16标项目经理曹元均带领团队深入现场调查,走遍隧道沿线的山山水水,进行实地勘察地质情况,召开研讨会分析数据,将隧道分为12个地质风险段,逐一制定应对策略。

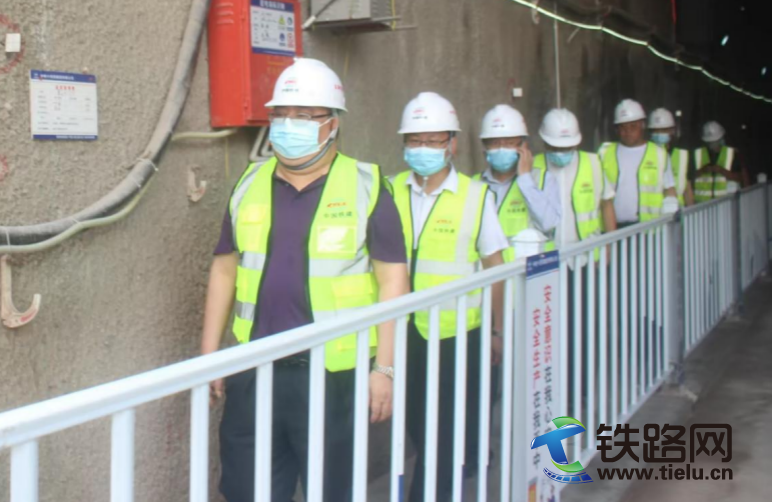

总承包部指挥长李兵带领团队深入现场调查
在穿越煤矿采空区时,建设者们发现部分区域存在空洞,传统填充方式难以保证安全。 16标项目部创新采用“地质雷达超前探测+注浆加固+型钢支护”的组合方案:先通过地质雷达精准定位空洞范围和深度,再注入高强度水泥浆填充空隙,最后用型钢搭建支护框架,像给隧道穿上“防护甲”。这一方案实施后,成功将采空区施工风险降低至零,为后续施工打下坚实基础!
针对下穿铁路线的难题,16标项目部联合铁路部门成立专项小组,采用“微震监测+分步开挖”技术。施工期间,24小时实时监测铁路轨道沉降,将单次开挖进尺控制在0.5米以内,确保铁路正常运行不受影响。“最紧张的时候,我们盯着监测数据,每一秒都不敢松懈。”16标项目总工程师李文庆回忆道,最终隧道下穿铁路段的沉降量控制在3毫米以内,远低于规范要求。
针对瓦斯富集、穿越8条既有铁路和工期的多重风险,仅凭进口端无法完成施工任务。总承包部和16标领导团队牵头成立技术专班,经过反复论证,创新采用“出口端增开施工通道”方案,将单作业面变为双战常技术负责人李文庆带领团队蹲守隧道,优化“短开挖、快支护”工法,研发高压注浆加固技术,使开挖初支进度稳步提升。

项目经理阮超(右1)、党支部书记韩崇生(右2)、总工程师李文庆(左1)在隧道现场
从酷暑到寒冬,从开工到竣工,16标项目部严格按施工方案组织施工,两任党政主管项目经理曹元均、阮超、党支部书记何伟、韩祟生、副经理龚利民、席文涛、宋利、总工程师李文庆,安全总监高超德等领导干部到现场轮班值守,用持续攻坚的韧劲啃下硬骨头,化解了关键线路工期风险。2025年3月22日中梁山隧道涉铁段顺利通过,6月5日中梁山隧道全幅提前顺利贯通。
科技创新,攻克难关:以技术赋能建设
复杂的地质条件,倒逼建设者们不断突破技术瓶颈,用精准参数筑起安全屏障。在富水区施工中,隧道曾多次出现涌水现象,严重淹没作业面、延误施工进度。为解决这一问题,项目技术团队联合重庆交通大学研发出“深部帷幕注浆堵水技术”,通过在隧道掌子面周边布设注浆孔,孔深延伸至隧道轮廓外5米,注入由水泥、水玻璃、超细粉煤灰按1:0.8:0.3比例调配的特种浆液,形成一道连续的“止水帷幕”。经检测,该技术使隧道涌水量降至每小时2立方米以下,满足了干燥作业条件,还将单循环施工时间从原来的12小时缩短至8小时。
瓦斯隧道的安全管理更是重中之重,项目团队自主研发的“智能瓦斯监测系统”达到行业领先水平。系统在隧道内按5米间距布设50个监测点位,采用激光传感器实时采集瓦斯浓度数据,采样频率达1次/秒,数据传输延迟不超过0.5秒。一旦浓度超过0.5%的安全阈值,系统会自动触发声光报警,并在10秒内切断隧道内所有施工电源、启动排风设备。同时,创新采用“湿式钻爆”工艺,将钻孔用水压力控制在0.6MPa,使钻屑含水率保持在15%以上,有效减少瓦斯释放量。“从开工到竣工,隧道内瓦斯浓度始终稳定在0.3%-0.4%,实现了零安全事故、零报警记录。”项目安全总监高超德展示着监测系统后台数据,语气中满是自豪。
此外,项目引入的“BIM技术+智能工装”大幅提升施工精度与效率。通过BIM模型对隧道施工全过程进行1:1模拟,提前发现并解决了18处管线冲突、7处结构尺寸偏差问题,避免返工损失超700多万元;使用的智能衬砌台车配备自动布料系统和振捣机器人,布料误差控制在±5厘米,振捣频率保持在1500次/分钟,不仅使混凝土衬砌密实度达98%以上,还将单次衬砌施工效率提升30%,原本需要3天完成的12米衬砌段,现在2天即可完工。
