潍莱高铁电气化第一组腕臂成功安装

2020-04-10 21:42:41来源:用户投稿作者:邹善清 郑方圆

2020年4月9日上午9时,中铁武汉电气化局集团潍莱项目部接触网作业队施工人员在潍莱铁路胶莱河特大桥DK38处——接触网支柱上安装完一组腕臂。至此,潍莱高铁电气化铁路全线第一组腕臂成功安装。

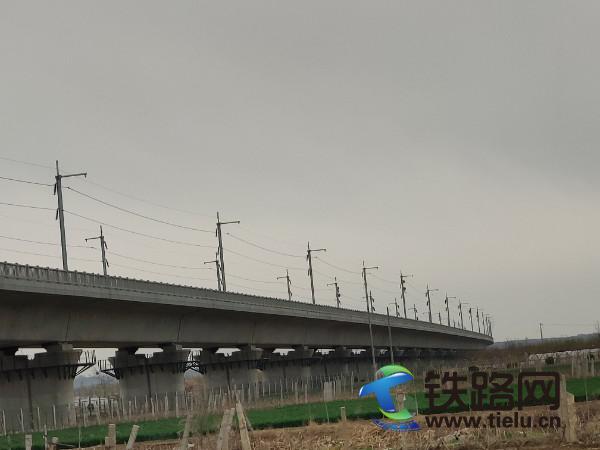

潍莱铁路自济青高铁潍坊北站引出,向东经昌邑市、平度市、莱西市,引入青荣城际铁路莱西北站,全长125.7km。全线设潍坊北、昌邑南、平度北、莱西北4个车站。

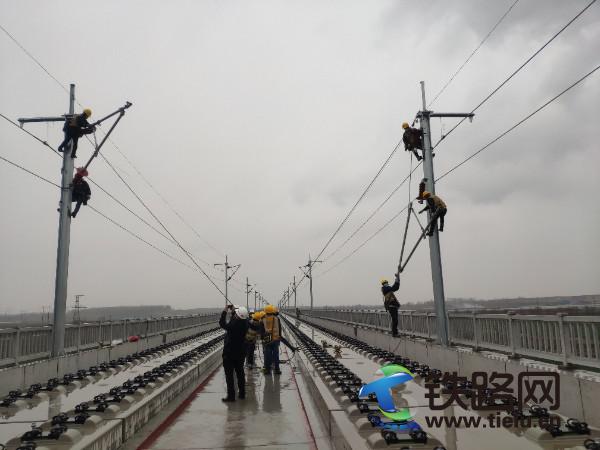

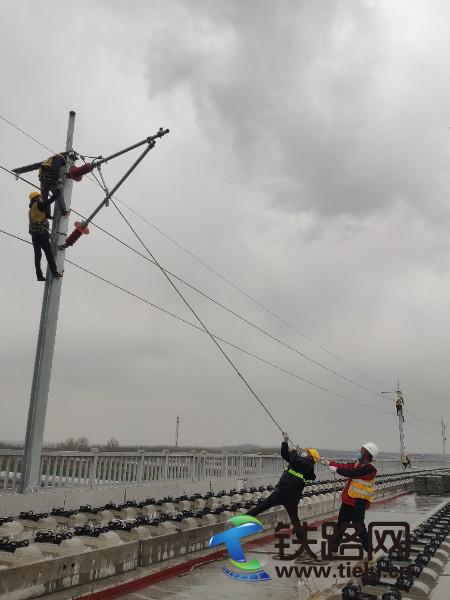

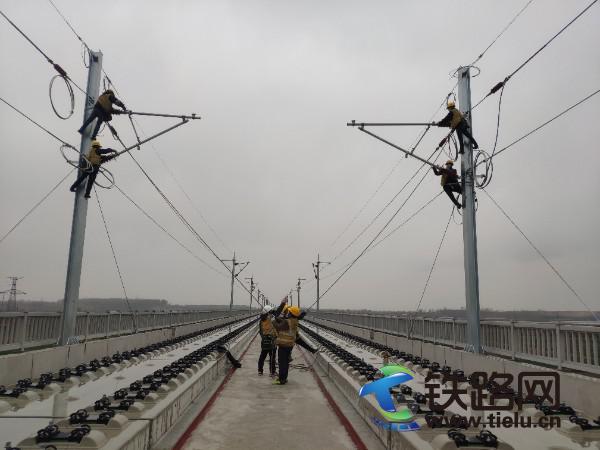

2020年4月9日上午9时,承担该项施工任务的中铁武汉电气化局集团潍莱项目部接触网作业队18名员工,在潍莱高铁昌邑至平度区间的胶莱河特大桥上进行全线第一组接触网腕臂安装。开工前一个星期,接触网作业队的所有员工都进行了2次腕臂起伏、衔接、滑轮上吊安装演练,在施工前夜,队技术室、安质室分别进行了安全预想及技术交底,为此次腕臂成功安装奠定了坚实基础!监理、施工单位负责人,现场监督全线第一组腕臂的成功安装。

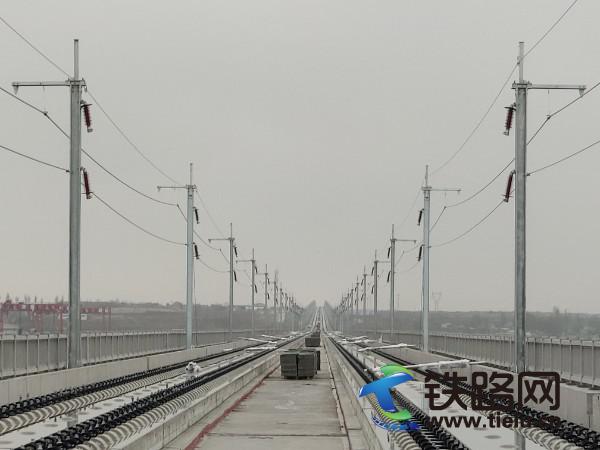

据悉,中铁武汉电气化局集团潍莱项目部接触网作业队当天安装腕臂6个锚段计150组。潍莱高铁电气化铁路接触网共需安装腕臂3800组,预计全线将在5月下旬安装完毕。  (邹善清 郑方圆)
