成都轨道交通8号线一期供电系统工程南段环网顺利电通

2020-04-10 00:02:09来源:用户投稿作者:康志平、贺洪林

中铁武汉电气化局集团有限公司承建的成都轨道交通8号线一期供电系统工程,于2020年4月8日安全顺利完成南段(莲花站至殷家林站)8站8区间35kV环网送电工作。至此,标志着成都轨道交通8号线一期工程南段35kV环网顺利电通,为全线总工期目标的实现奠定了坚实的基础!中铁武汉电气化局集团有限公司再次向业主证明了公司实力。

中铁武汉电气化局成都轨道交通8号线一期系统1标项目部疫情防控、复工复产两不误,克服了工期紧、任务重、交叉施工影响大等诸多困难,确保了工程如期完工,达到送电条件。为确保此次送电成功,项目部精心策划,编制了详细的送电方案,认真组织送电启动方案培训和安全技术交底,现场组织操作演练。送电前准备过程中,项目部派出人员再次对变电所高压柜母排进行检查,确保变电所内所有相关的技术指标达到送电要求;对受电线路进行巡视,确保区间、旁通道、人防门处环网电缆完好;在各站、变电所、各区间出入口显眼位置张贴送电公告,悬挂安全警示挂牌,确保送电安全工作万无一失;拆除各种临时设施及临时电源线路,对设备进行彻底检查和除尘保洁,确保变电所内干净整洁无杂物。

4月1日成都轨道交通建设管理有限公司牵头,组织运营公司、中铁城投、北京城建设计院、北京现代通号咨询、正线施工单位中铁武汉电化局、地盘单位等参建各方认真梳理送电前置条件,积极协调地盘单位对现场问题进行整改;明确职责,落实分工,细化送电步骤,充分做好各项保障措施。4月6日、7日由业主代表牵头,对南段变电所区间环网工程进行了送电前检查,一致认为南段环网和变电所具备电通条件,同意提前送电申请。

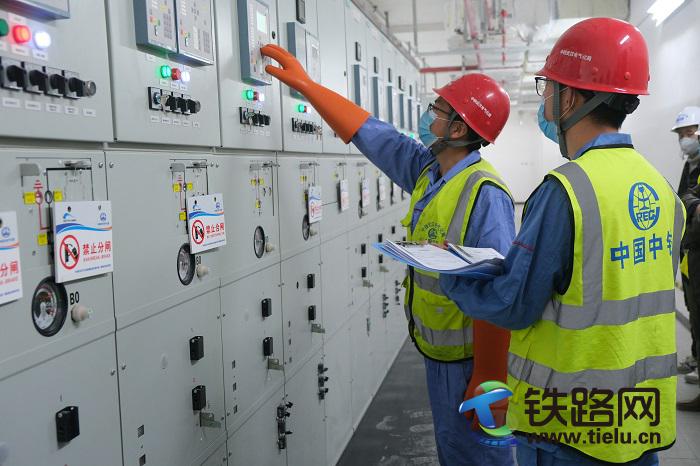

上午8时,项目部人员乘轨道作业车对南段送电区间进线清场,正线变电所安全看护人员对车站变电所设备房和夹层进行清常10时,随着送电总指挥一声令下:“元主三35kVⅠ段环网电缆第一次受电冲击”,拉开南段环网电通的序幕。现场调度同时向主所值班员、受电变电所操作人员下达各项倒闸操作指令,变电所操作人员严格按照送电启动方案的步骤,准确执行倒闸命令完成操作。正线变电所2组操作人员分别在正线三元站、顺风站2个接口变电所完成受电任务后,分解为3组操作人员,连续作战8.5小时,完成了三元站至殷家林站(不含)变电所送电、顺风站至莲花站方向的送电任务。对送受电方案要求的35kVⅠ、Ⅱ段环网电缆冲击,35kV开关柜Ⅰ、Ⅱ段母线冲击、核相并测试差动保护,35kV母联备自投试验等一丝不苟的执行和验证。截止4月8日18:30,元华主变电所经南出入段线至顺风站、珠江路站、江安站、文星站、莲花站,元华主变电所经北1、北2出入段线至三元站、石羊站、庆安站环网电缆及车站变电所全部成功受电,进入24小时空载试验,变电所值班人员正式入驻值守。

项目部克服疫情期间重重困难,积极组织复工复产后取得的第一个阶段性成果,为接触网早日送电创造了有利条件,同时激励着参建各方齐心协力、共克时艰,为南段车站综合联调、后期北段电通、全线开通试运营奠定了坚实基础!(康志平、贺洪林)
