盐通高铁110KV超高压壮海线跨越海安站 南咽喉电力迁改施工顺利完成

2020-01-02 21:28:46来源:用户投稿作者:图:陈乾龙  文:徐伟玲

(南通讯)12月29日,由迁改项目部承建的新建盐通铁路110KV超高压壮海线跨越海安站南咽喉迁改电力迁改施工顺利完成,标志着盐通铁路又一拦路虎清除。

新建盐通铁路是国家“八纵八横”高铁网中沿海铁路重要组成部分,全长156.6公里,设计时速350公里,建成后将成为江苏沿海和苏北地区接轨上海、融入长三角最便捷的通道,带动区域经济发展。迁改项目部负责标段内的110KV及以上超高压电力线路迁改工程的施工,全年共完成69条,其中37条跨既有线施工。

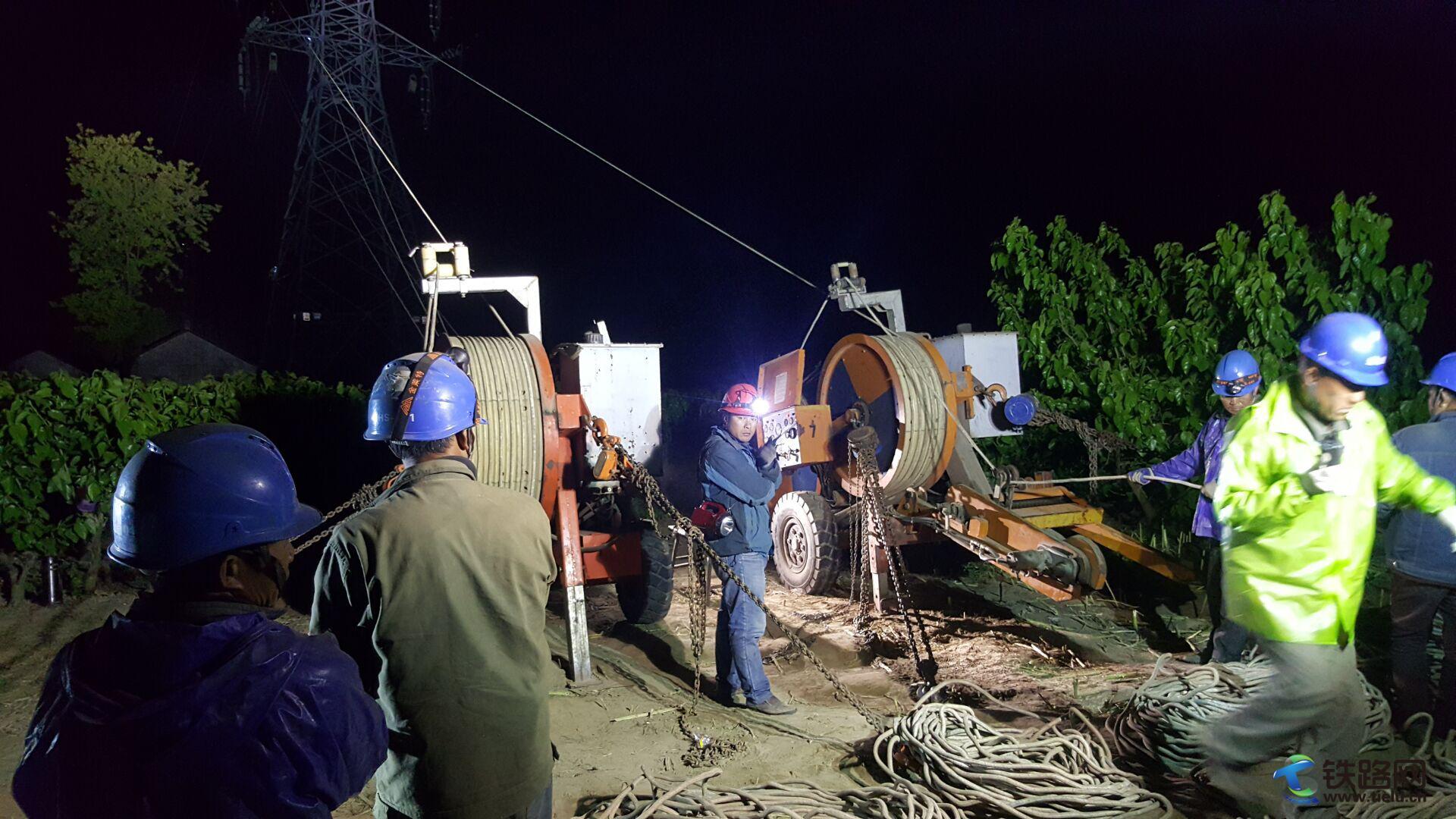

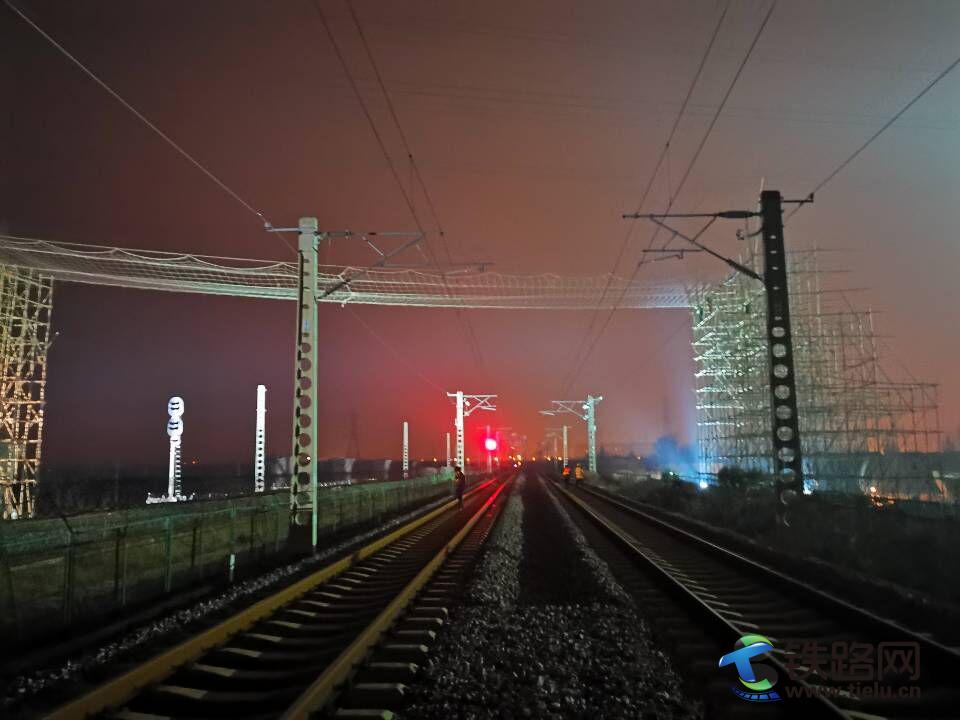

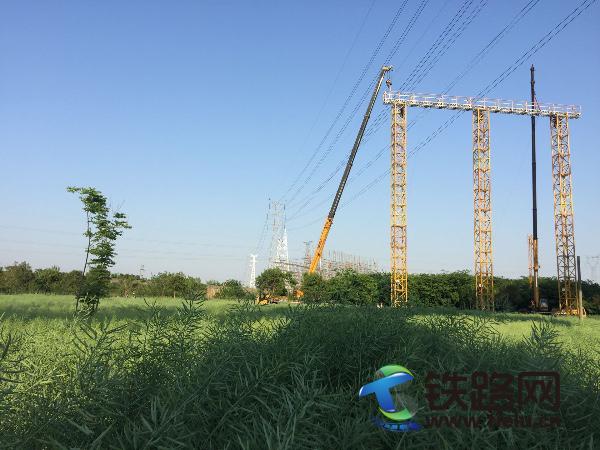

110KV壮海线656线跨越海安站南咽喉电力迁改施工,因其2处同时跨越海安站南咽喉,一处跨越一尝二尝三场,共6股道;一处跨越宁启上下行高架桥,共3股道,跨度大,工作面高,不能搭设跨越架,只能在点内不碰触接触网的情况下对300米供电线路拆除施工。项目部进行多次策划,为保证行车安全,采取3台50T吊车,作为铁路两侧高支点,防护导线下落,防止操作既有铁路设备,影响铁路运输安全。

面对工程安全风险高,停电申请、地方赔青、施工难度大等不利因素,项目部不等不靠,科学组织,制定项目管理策划书、编制施工方案、明确责任目标、强化执行力。项目部领导驻守现场,积极主动与土建、建设、监理及产权单位联系协调,密切关注土建施工进展情况,做好施工现场调查确认工作,确保一次迁改到位。

(图:陈乾龙  文:徐伟玲)
