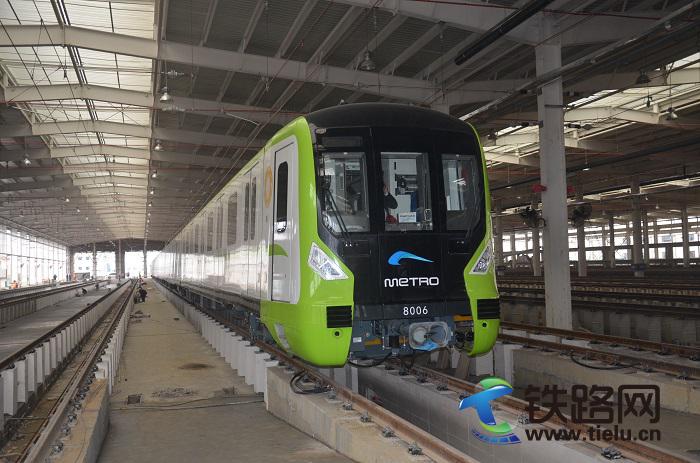

10月30日16时许,随着首列全新A型6辆编组列车缓缓驶入成都轨道交通8号线元华车辆段1库6道,标志着由中铁武汉电气化局承建的成都轨道交通8号线一期工程系统1标按期兑现业主“10.30”接车节点工期,为成都轨道交通8号线建设迈出了重要一步,受到建设、投资、监理单位的好评。
成都轨道交通8号线元华车辆段本次接车的L3~L12道供电系统工程主要包括架设承力索10锚段4973米,接触线架设锚段4973米,架设架空地线1468米,安装软横跨24组,隔离开关20组,分段绝缘器20组,支柱组立58根,架设门型架15组。
自2019年3月正式开工以来,项目部针对工程技术标准新、施工工期紧、施工单位多、交叉作业干扰大的施工特点,积极加强与成都轨道集团建设公司、中铁成都轨道交通工程指挥部、监理单位等的联系和沟通,超前谋划,科学组织,精心施工,不断优化施工方案;并将项目开展的“不忘初心争先锋,牢记使命铸精品”党建共建主题活动相结合,助力施工生产。10月16日工程主体完工后,17日-21日项目部邀请成都轨道集团运营公司进行平推验收,对平推检查出的问题,项目部组织人员认真进行消缺整改。23日-24日项目部组织各相关参建单位进行限界检测,对有侵限点的设备或设施进行登记并要求相关责任单位整改。28日成都轨道集团运营公司组织复验并通过验收,为“10.30”接车节点工期打下了坚实的基础!
据了解,成都轨道交通8号线一期工程采用A型6辆编组车辆,车体采用轻量化铝合金材质,是目前成都轨道交通最轻的A型车辆。列车全长140m,宽3m,最高运行速度达80km/h,定员载客量1804人,最大载客量2564人,能够极大满足地铁沿线市民出行需求。(贺洪林)
