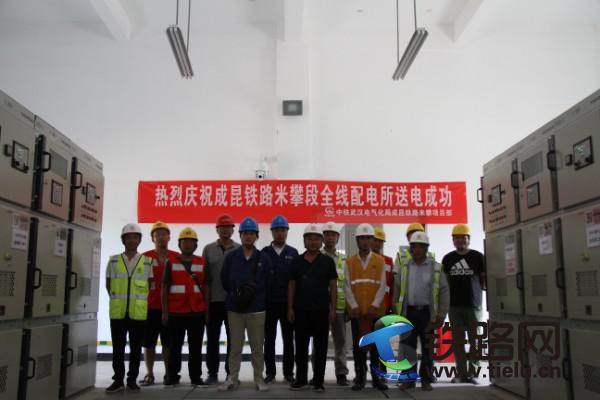

成昆铁路米攀段全线配电所送电成功
8月19日下午17时,成昆铁路米攀段攀枝花南10kV配电所一次性送电成功,标志着成昆铁路扩能改造工程米易至攀枝花段全线10kV配电所送电完成,施工取得阶段性成果。

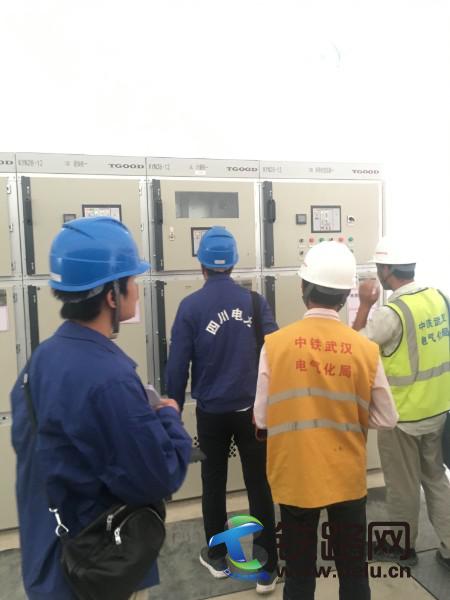

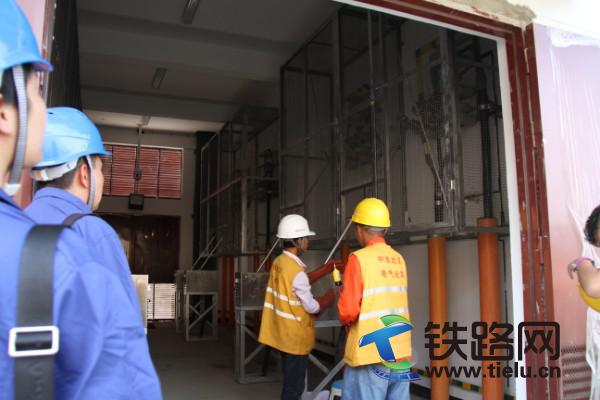

成昆铁路米攀段站后强电工程由中铁武汉电气化局承建,路径起于攀枝花市米易县,终于攀枝花市仁和区川滇交界的营盘山隧道出口,正线全长108.3公里,沿途新建有米易东、攀枝花南两座10kV配电所。作为铁路10kV及以下供电系统的保证,配电所担负经过调压器后向铁路10kV综合负荷贯通线和一级负荷贯通线中通信、信号、防灾等重要负荷供电的重任,更为车站动力照明及给排水提供稳定可靠的电力保障。
自开工以来,中铁武汉电气化局米攀项目部统筹兼顾,科学管理,及早成立送电专案小组,委派外电源专家负责严格把关进度。因攀枝花南配电所电源线路需要穿过攀枝花市仁和区城区,项目部多次邀请当地政府部门、城市规划局等相关人员到达现场进行路径勘查、确定,最终达成一致签订相关合同,保证电源线路施工的顺利进行;在车站电缆沟槽管线不通的时候,中铁武汉电气化局多次同各站段及施工单位进行详细对接,就送电工期之前完成接口问题统一了方向,为电源线路的如期送电提供了有力保障。
随着米易东10kV配电所顺利送电,作为全线最后一个送电的配电所,为保证按照节点工期完成电源线以及配电所送电,成昆铁路公司多次组织同国网攀枝花市仁和供电公司就验收送电事宜进行协商,积极配合完善各项手续;本次送电,中铁武汉电气化局米攀项目部统筹安排电力专业人员配置,提前就配电所送电流程进行了实验,对配电所带电后值班人员进行了培训,及时张贴送电公告,为本次顺利送电打下了坚实的基础!
成昆铁路米攀段全线配电所送电成功,为下一步车站贯通线送电打下了坚实的基础,为通信信号消防设备调试提供了必要的保障,为后续工程推进奠定了坚实基础!(廖俊杰)
