新成昆铁路米攀段米易东昆端既有线顺利完成接触网锚柱倒替
2019-05-09 19:22:31来源:用户投稿作者:吴建明

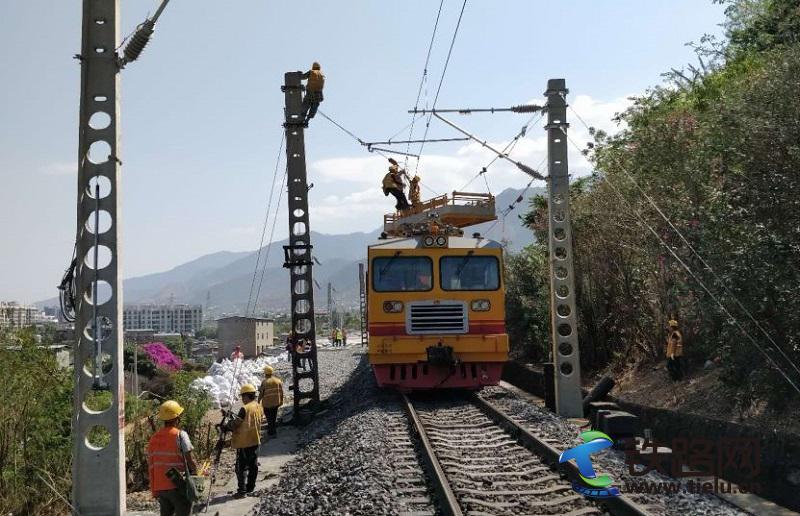

5月8日上午,在成昆铁路沙坝至米易区间683.9km至689.15km处,中铁武汉电气化局成昆铁路米攀段米易东昆端既有线顺利完成接触网锚柱倒替。施工过程中,各小组作业人员配合协调,操作技术娴熟规范,施工作业面紧张有序,比计划天窗时间提前15分钟完成,得到了在场成昆公司领导、监理和设备管理单位配合人员的一致好评。
此次施工天窗时间是9:56分到11:50分,是将既有线117#锚柱悬挂从线路左侧倒替到新立临时过渡支柱117#线路右侧,将既有116#承导线倒边到新立临时过渡支柱116#悬挂并调整,在既有线支柱和新立支柱的腕臂悬挂倒替完成后,进行技术数据复核,确定达到行车要求后,拆除既有悬挂,清理现常整个过程除去作业车来回运行时间,只有不到两个小时的施工时间,为了顺利完成此次施工任务,项目部在前期就对该段施工现场进行调查、筹划,制定了施工组织方案和针对性的安全措施,做好了工机具和材料、施工人员安全、技术培训考核、与设备单位协调及计划上报审批等准备工作,为此次锚柱倒替提供了有力保障。
据悉,此次锚柱倒替施工节点的顺利完成,为站前轨道拨接和后续既有线迁改、联络线承导架设创造了有利条件。(吴建明)
免责声明:本网站所刊载信息,不代表本站观点。所转载内容之原创性、真实性、完整性、及时性本站不作任何保证或承诺,请读者仅作参考并自行核实。
铁路资讯
- 农历小年车票开售 铁路春运售票超1亿张08:09
- 这一年,你的平安有铁路人在守护08:09
- 京张“四电”通过初验08:08
- 铁路新装备拉动“公转铁”08:07
- 推进安全生产整治有新招08:06
网友评论仅供其表达个人看法,并不表明本站立场。
