3月23日,怀化通信车间对怀化东至辰溪TMIS电路进行了倒换。并根据段沪昆线扩能改造二期铁路通信系统改造工程通道割接施工方案,严格按照要求进行。

本次作业由车间主任张志标带队,并强调怀化东至怀化方向不动,大江口至思蒙方向不动,首先组织大家召开开工会,对本次作业的注意事项及对人员进行了细化安排,施工负责人:张志标 ,技术负责人:刘文彬、邓志斌、刘振华 ,怀化东站刘振华、何红玲,泸阳站张志标、贺琦,花桥站邓志斌、陈征远,小龙门站李创、周韶红,辰溪站刘文彬、张斌,大江口站邓舒伟、段大喜。

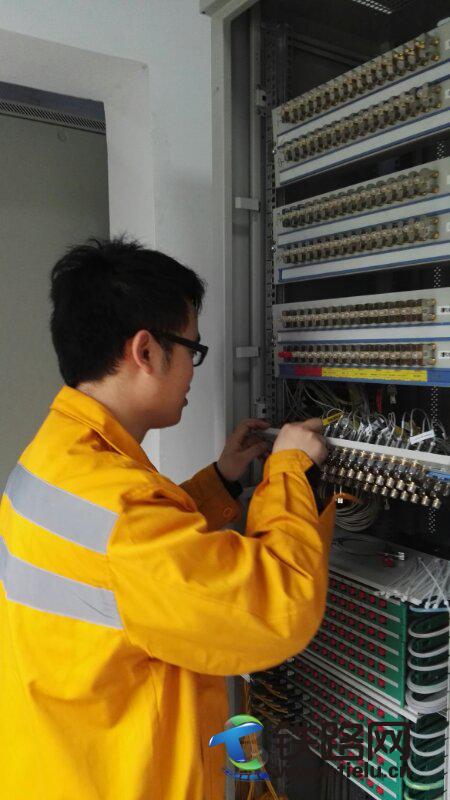

进入机房先填写入室登记本,检查DDF架上上行2PQ板 TMIS 27端口,和下行3PQ板的TMIS 27端口及2M线、2M头情况, 确保良好,并把两头对应方向的标签贴好, 进入信息所机房,由每站负责人跟传输室联系  ,对新的TMIS通道进行做环,确认通道良好后,由怀化东站负责人开始进行倒换,倒换完成要与信息所进行确认,确认良好后通知泸阳站进行倒接,并把标签贴好。依次类推,直至所有站连通,并与信息所进行联系,确认业务良好,并在入室登记本上填写离开时间后方可离开。

本次作业严格按照标准化流程进行作业,施工安全保障措施和质量保障措施、安全风险关键点及控制措施、施工人身安全方案、施工应急处置预案也严格按照段的要求执行,通过所有人的配合,本次倒换顺利完成。也为即将开通的“三改四”设备开通打下了基础!
