经过一系列送电准备工作,武汉地铁六号线一期供变电项目部第一、第二供电分区均已达到送电条件,7月16日,中铁武汉电气化局武汉地铁六号线一期供变电项目部组织业主、监理、设备厂家、实验室等相关人员参加了6号线一期第一、第二供电分区变电所送电工作。

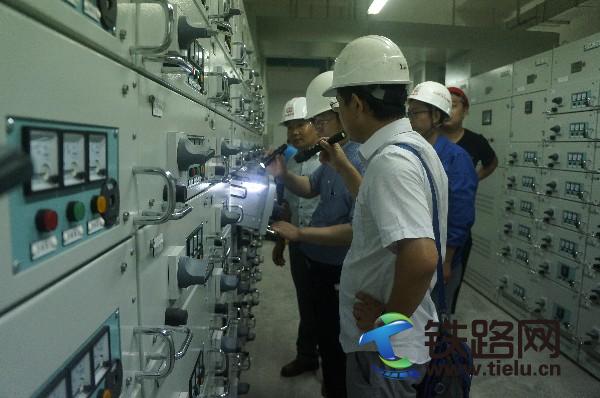

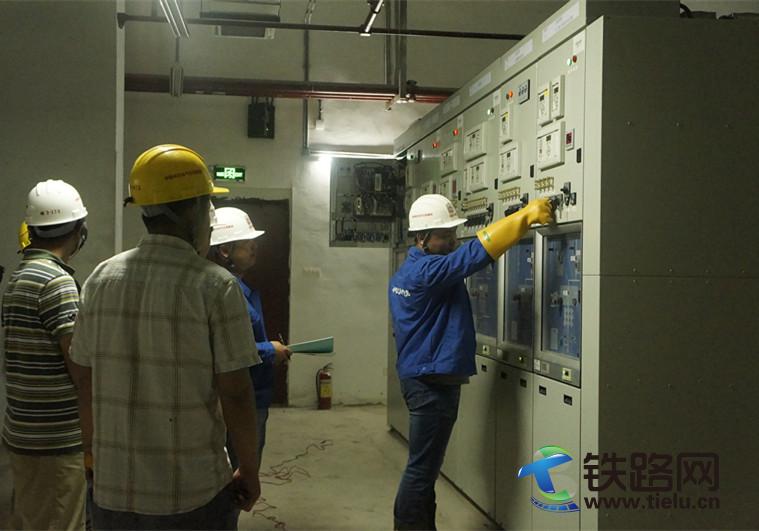

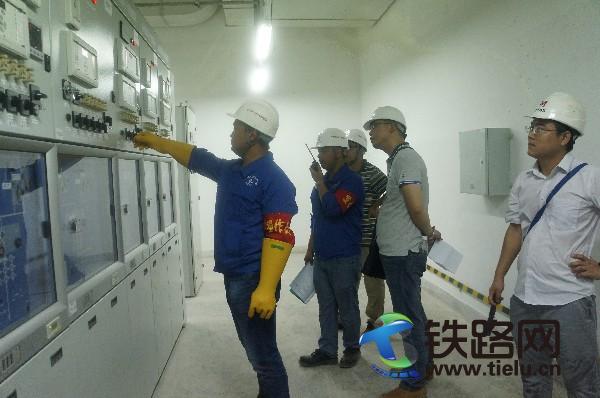

16日早上8点,参加送电的全体人员在汉阳钟家村站变电所集合。送电操作流程如下:首先,由地铁公司建设事业总部副经理张刚、武汉公司经理周国辉领队对现场设备进行检查,确认所有设备正常,然后进行送电操作,随着发令员一声令下,强大的电流冲击着所内设备,“砰”、“砰”的合闸、分闸响声不绝于耳,而设备正常运行的回复也从所内电话、对讲机传达过来。

由于此次送电行程紧、任务重,确认所内所有设备完成送电冲击并正常受电后,全体送电人员就即刻撤退,马不停蹄赶往下一个变电所,中午就餐安排由项目部后勤按照人数按时配送中餐和水,保证送电人员的体力。经过9个小时的努力,两个供电分区顺利完成了送电,所有设备带电后都正常运行。

第一、第二供电分区,一共有十个站,分别是:东风公司站、车城东路站、江城大道站、老关村站、国博中心站、海洋乐园站、前进村站、建港路站、马鹦路站、钟家村站,其中有五个混合变电所、一个牵引变电所、4个降压所,此次送电任务艰巨,项目部不断优化施工方案,制定了多项安全保障措施和应急预案,防备一天时间完成不了任务,而从前几次大型送电活动中积累了经验,项目部科学组织,人员部署安排妥当,送电组操作娴熟,大家在下午5点钟提前完成任务。

本次送电的圆满成功,标志着武汉地铁6号线供电工程取得了阶段性胜利,为今后第三、第四供电分区顺利完成送电目标积累了宝贵经验,为地铁六号线的按期通车奠定了基础!
