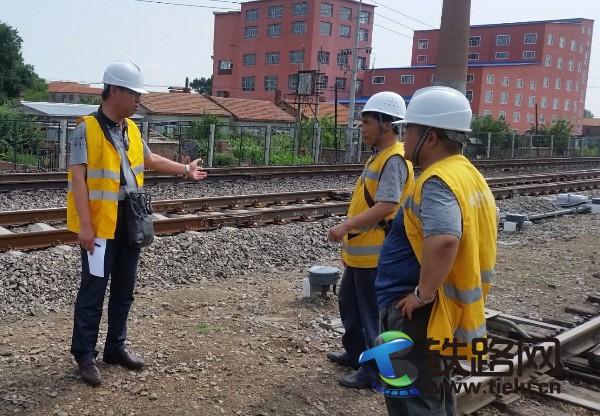

7月9日,中铁电气化局三公司滨洲项目部经理王东升、安质总监王祯,在接触网二工区经理史银辉、总工董攀利的陪同下,对接触网二工区龙江车站施工现场检查,对现场目前存在的问题及站前影响急需解决的事项,现场一一落实解决,为施工扫平了障碍,要求我们合理安排、加班加点,7月底完成龙江站下部施工节点工期,确保8月初龙江车站接触网线架设。

经过一上午的区间走访,中午回到接触网二工区驻地时,衣服湿透了,汗水直往下流,王经理在于接触网二工区负责人史银辉、总工董攀利,对接了该工区所负责管段下部施工剩余工作量,要求技术与材料落实材料到货情况,滤清材料计划,在后期施工当中确保材料充足。要求7月底完成所有下部施工任务,8月份重点突击龙江站、吉新河站,确保9月底全面完成所管区段设备安装、达到开通送电条件。组织工区员工对所成型锚段进行一次全面自检自查,对存在的缺陷及时消缺。技术部尽快落实竣工资料的完善,工区做好9月初冷滑试验。在确保工程进度的同时,也不能轻视安全工作,要把安全工作当作重中之重的头等大事来抓,要注重细节抓落实,让安全隐患常消灭在萌芽状态。

接触网二工区经理史银辉、书记徐新平向领导保证:“坚决按照项目部领导的指示,有信心、有决心按照施工节点工期,确保安全、优质完成所管区段施工生产任务。在滨洲铁路上创出响亮的品牌”!
