今天是:
您现在的位置首页 > 铁路新闻 > 铁路一线

大临铁路电力工程核心区段49台箱全部变送电成功

2020-12-08 20:24:16来源:用户投稿作者:电气化分公司 丁琦  九分公司 牟铭

12月7日20:16随着新华隧道最后一台位于DK105+503公里处62号箱变合闸带电成功,大临铁路电力工程核心区段——“大保山隧道-毛家村隧道”区段内49台箱变全部送电成功。此次送电成功为通信、信号、消防工程等专业低压设备的调试工作提供了电力保障。

此次送电工作从12月4日清晨6点30分开始,全段由四个送电小组分别前往六五谷变配电所、新华隧道、红豆山隧道、茂兰隧道对不同区段相继送电。送电作业人员先从变电所向箱变送电,箱变顺利带电后,作业人员分两组沿线路交替行进,依次对各箱变进行送电作业,一组在已带电箱变等待送电命令,一组前往待送电箱变进行送电前检查,并核验送电情况。在每处箱变高压带后,送电小组同时向线路内通信直放站提供低压供电。

据悉,此次成功送电的区段由电气化分公司负责施工建设,电力专业施工人员负责三家村隧道至毛家村隧道10个隧道的高压电缆敷设、接续,并为全管段内80.56公里的电缆进行耐压、绝缘试验,49台箱变进行压互、流互、复合绝缘等十余项检测任务。其中大保山隧道至杏子山隧道三个隧道区间电力施工,由前来驰援大临铁路建设的九分公司供电专业70余名骨干力量完成,他们与电气化分公司并肩作战,克服了工期紧、界面差、交叉施工多等诸多不利因素,不分白昼全力攻坚,用一个月时间完成了大保山、必雄、杏子山三个隧道的高压供电全部施工任务。

电力是铁路通车的重要保障之一,电气化分公司自疫情复工以来,争分夺秒、见缝插针,提前与地方供电部门的协调工作,从大理供电局到云县电力所,再到临沧供电局,把供电方案落地作为重中之重来抓,逐一报审、确认、签署,为成功送电提供了保障。(电气化分公司 丁琦  九分公司 牟铭)

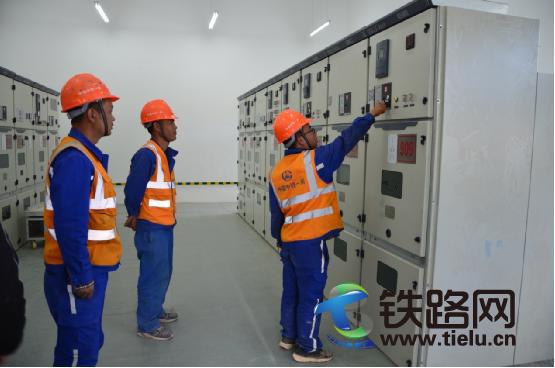

六五谷变电所送电

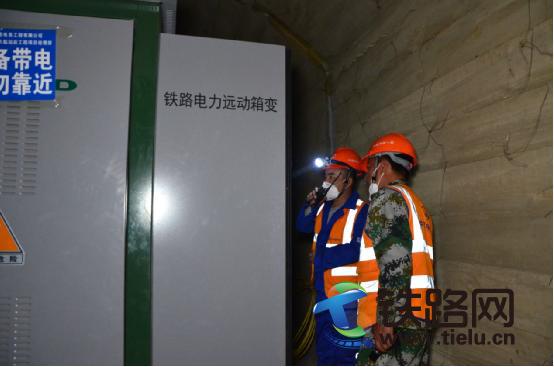

箱变送电

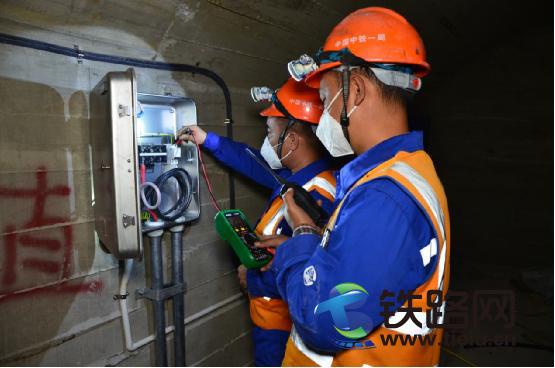

箱变送电前检查

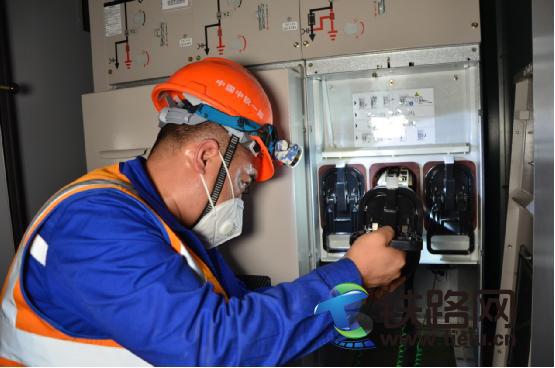

查看箱变带电情况

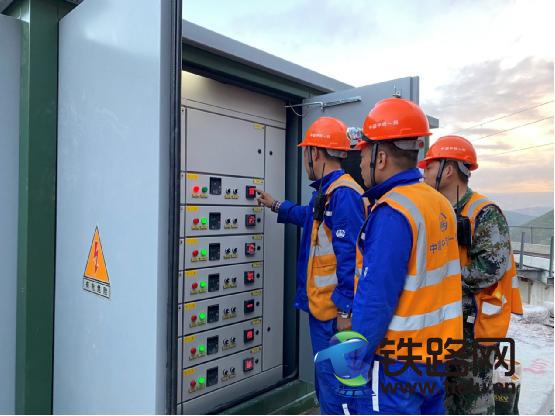

核验直放站带电情况

免责声明:本网站所刊载信息,不代表本站观点。所转载内容之原创性、真实性、完整性、及时性本站不作任何保证或承诺,请读者仅作参考并自行核实。

网友评论仅供其表达个人看法,并不表明本站立场。

铁路资讯

铁路风景
