厦门地铁3号线岛外环网工程送电成功
7月20日下午3时,经过7小时送电前检验工作,随着蔡厝主变电所的断路器合闸,中铁武汉电气化局承建的厦门地铁3号线接触网项目正式开始岛外分段送电。经过历时5天的岛外段环网电缆送电作业,7月24日下午5时,蔡厝车辆段至刘五店站10个区间全部送电成功,标志着厦门地铁3号线接触网项目岛外段环网电缆工程步入了尾声。为后续接触网送电、热滑试验及各系统综合联调创造了条件。

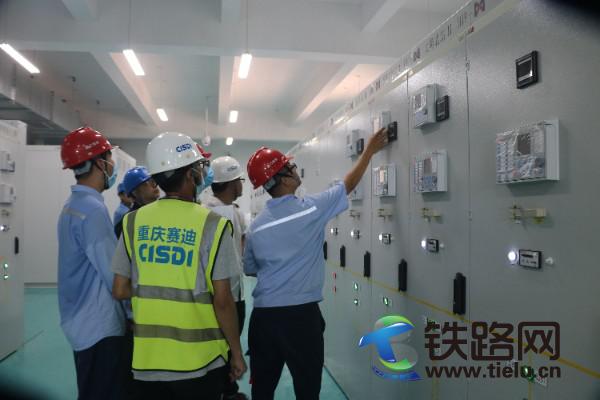

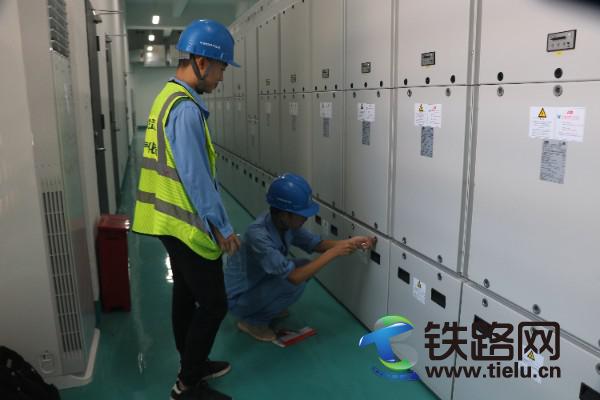

为保障送电工作顺利进行,项目部针对送电方式进行了细致讨论研究后决定分段送电。7月20日上午8点,中铁武汉电气化局厦门地铁3号线接触网项目部总工程师宋宏川带队前往蔡厝主变电所参与合闸,其他负责环网的人员前往各送电线路现场进行送电前条件核查,并签认送电前条件,核查确认单。中铁武汉电气化局厦门地铁3号线接触网项目部人员在运营公司工作人员打印完分发作业令后,与运营人员共同确认变电所高压柜、保护装置等设备状态。
7月20日,蔡厝主所至车辆段、蔡厝主所至蔡厝站送电;7月21日,后村站、浦边站、翔安行政中心站送电;7月23日,洋塘站、林前站、洪坑站送电;7月24日,东界站,刘五店站送电。
据悉,本次送电是蔡厝主变电所馈出两回电源,分别为第四供电分区蔡厝车辆段、第三供电分区蔡厝-刘五店站提供电源,送电全程为远控操作,安全的同时保障了效率。
因受疫情影响,项目工期紧张,任务繁重。自5月开展“干一百天”劳动竞赛以来,中铁武汉电气化局厦门地铁3号线接触网项目超前谋划、精细管理,结合“党建引领、岗位建功”党建主题活动,项目党员积极发挥先锋模范带头作用,全体参建员工坚持 “目标不降、任务不变”的必胜信念和安全高效的工作态度,多方协调,凝心聚力,日夜奋战,最终保质保量地向业主和公司交出了满意答卷,树立了中铁武汉电气化局良好企业形象。
此次送电,象征着厦门地铁3号线岛外段正线主体工作量全部完成,生产重心由岛外段转向岛内段,为下一步接触网送电、冷热滑、列车上线奠定基础! (杨璐菲)
