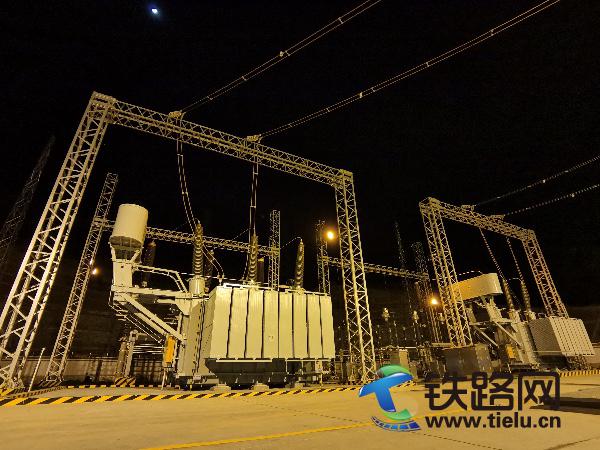

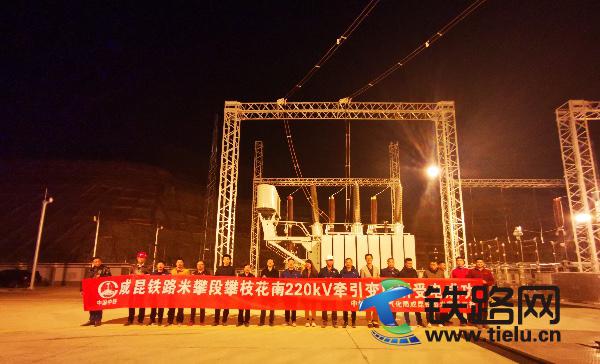

12月6日21时40分,随着现场调度员合闸的命令,攀枝花南牵引变电所220kV断路器一次合闸完成,牵引变压器冲击成功,标志着成昆铁路米攀段首座220kV牵引变电所--攀枝花南牵引变电所一次性受电成功,为接下来接触网热滑送电打下了坚实的基础,为后续的动检提供了必要的保证,攀枝花南到永仁开通指日可待。
成昆铁路米攀段强电标由中铁武汉电气化局集团承建,共有米易东、攀枝花南2个220kV牵引变电所。牵引变电所被誉为牵引供电系统的“心脏”,它将外部电网提供的220千伏交流高压电变换为27.5千伏,输送到铁路线上方架设的接触网,为电力机车提供牵引动力,对确保铁路列车的正常运行起着至关重要的作用。
12月7日0时5分,在牵引变压器第5次成功冲击完成后,牵引变电所馈线侧27.5kV母线设备顺利冲击,0时37分,成功配合地方供电公司完成了母差保护的设置,所有设备运行数据稳定;至此,攀枝花南220kV牵引变电所全所受电完成。
为确保攀枝花南牵引变电所顺利进行受电,中铁武汉电气化局米攀项目部优化整合资源,合理配置,做好人、材、料统筹协调,制定出详细的受电专项方案。不遗余力保证施工指挥管理有序、内外协调游刃有余、工艺质量尽善尽美,为牵引变电所按期达到受电条件提供保障。在整个受电过程中,现场操作人员严格按照设备受电操作规程进行操作、检查和记录,整个环节指挥得当,操作有序。此次牵引变电所成功受电,鼓舞了现场参建人员的斗志,更有信心保证攀枝花南站的及时开通。(廖俊杰 张玄玄)
