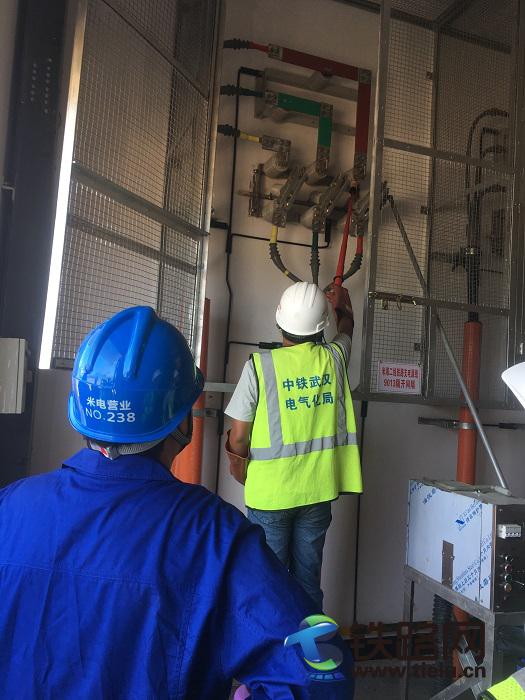

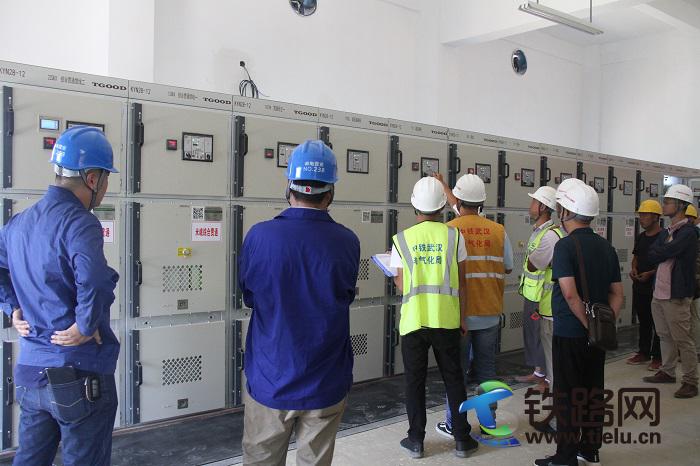

米易东10kV配电所送电了!
8月12日上午12时,成昆铁路米攀段米易东10kV配电所一次性送电成功,这是成昆铁路米攀段第一座送电的配电所,为下一步车站贯通线送电打下了坚实的基础,为通信信号消防设备调试提供了必要的保障,掀起了米攀强电专业大干热潮。
成昆铁路米攀段站后强电工程由中铁武汉电气化局承建,路径起于攀枝花市米易县,终于攀枝花市仁和区川滇交界的营盘山隧道出口,正线全长108.3公里,沿途新建有米易东、攀枝花南两座10kV配电所。作为铁路10kV及以下供电系统的保证,配电所担负经过调压器后向铁路10kV综合负荷贯通线和一级负荷贯通线中通信、信号、防灾等重要负荷供电的重任,更为车站动力照明及给排水提供稳定可靠的电力保障。
为保证配电所顺利送电,中铁武汉电气化局在成昆铁路有限责任公司的组织下多次同国网米易供电公司就验收送电事宜进行协商,积极配合完善各项手续;在保证施工质量及时间的前提下,抽调电力专家组成电力工程领导小组,统筹安排电力专业人员配置,提前就配电所送电流程进行了实验,对配电所带电后值班人员进行了培训,及时张贴送电公告,为本次顺利送电打下了坚实的基础!
本次送电,国网四川省电力公司米易县供电分公司成立了以经理为组长的送电小组,对配电所送电流程进行了严格的盯控,按照提前编制好的送电方案进循序渐进,有的放矢;保证了送电的安全可靠性。
据悉,米易东10kV配电所旨在打造精品工程,中铁武汉电气化局严格按照铁路新的验收标准施工,提前就复杂地段建立了BIM模型,对二次电缆的排布进行了合理的优化,保证了精品工程施工的顺利进行;同时参考铁路细部工艺设计,与设备管理单位就接线工艺,电缆弯曲工艺进行了详细对接,保证了细部施工的美观,为后续的施工做好了良好的示范。
本次米易东10kV配电所顺利送电,是成昆铁路米攀段站后强电建设中的里程碑事件,不仅鼓舞了参建工作人员,还使大家更有信心以抖擞的精神面对后续的挑战;这将引领米攀进入设备调试阶段,为后续工作的开展抢占了良好的先机。(廖俊杰、刘凤华)
免责声明:本网站所刊载信息,不代表本站观点。所转载内容之原创性、真实性、完整性、及时性本站不作任何保证或承诺,请读者仅作参考并自行核实。
铁路资讯
- 农历小年车票开售 铁路春运售票超1亿张08:09
- 这一年,你的平安有铁路人在守护08:09
- 京张“四电”通过初验08:08
- 铁路新装备拉动“公转铁”08:07
- 推进安全生产整治有新招08:06
网友评论仅供其表达个人看法,并不表明本站立场。
