中铁武汉电气化局参建的蒙西华中铁路蒙陕段接触网冷滑试验顺利启动
2019-07-16 09:16:06来源:用户投稿作者:高敏
7月15日,由中铁武汉电气化局承建的蒙西华中铁路蒙陕段接触网工程冷滑试验全面开始,为下一步全面送电、热滑及综合调试创造了条件。

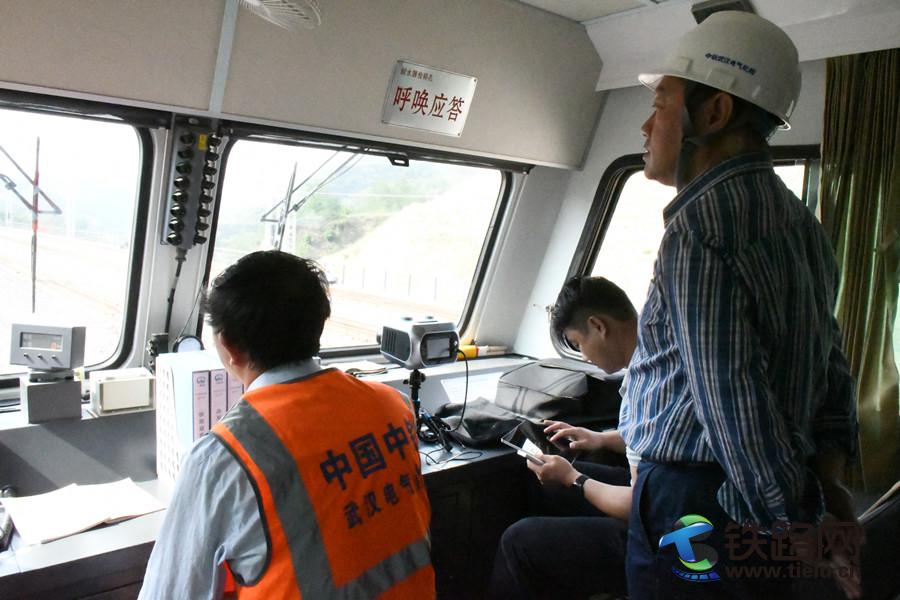

据悉,此次冷滑试验采用带检测装置(数据记录分析、全过程弓网关系录像、波形图)的试验车进行,历时6天。在接触网不受电的情况下对接触网进行动态检测,通过受电弓的正常运行,对接触线拉出值、接触悬挂弹性、各种线夹的安装、接触线工作面、定位管(器)坡度、分段分项绝缘器与受电弓接触、接触线悬挂点距轨面高度等数据进行检测,确保实际参数满足设计和验收标准,为接触网后续送电、热滑等消除质量安全隐患。
为确保首次冷滑试验工作的顺利进行,中铁武汉电气化局蒙西华中铁路站后“四电”1标项目部高度重视,组织召开了接触网专业冷滑工作专题研讨会,编制了冷滑试验方案,成立冷滑试验领导小组,明确责任分工;冷滑前,详细检查了接触网各零部件的安装是否规范,检测了各种参数是否正常,确保接触网设备达到冷滑试验标准;冷滑中,项目经理张建坐镇指挥,专家组随车进行技术指导。
此次冷滑试验的顺利开展,标志着蒙西华中铁路蒙陕段接触网主体工程已基本完工,对接下来的综合调试意义重大,为蒙华铁路按期开通运营奠定了坚实基础!(高敏)
