连镇铁路淮扬段主变压器安装完成

2019-07-05 11:54:04来源:用户投稿作者:张子怡

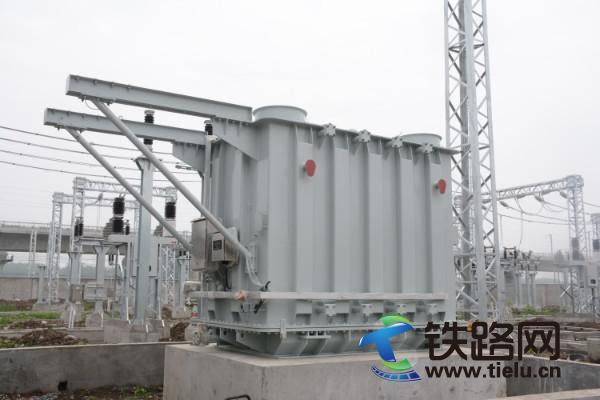

7月1日上午9点30分,由中铁武汉电气化局上海电气有限公司负责施工的连镇铁路宝应牵引变电所最后一台主变压器,顺利安装就位。至此,连镇铁路淮扬段3座牵引变电所共12台主变压器安装工作全部完成,标志着淮扬段变电工程进入全面攻坚冲刺阶段。

新建连云港至镇江铁路淮扬段正线全长126公里,管段内牵引变电所3座、AT所6座、AT分区所3座,变电专业设备安装进入白热化阶段。近期南方天气多阴雨,原本就狭窄的变电所进场道路变的更加泥泞难行,施工条件极为困难,是变电专业的“卡脖子”工程。

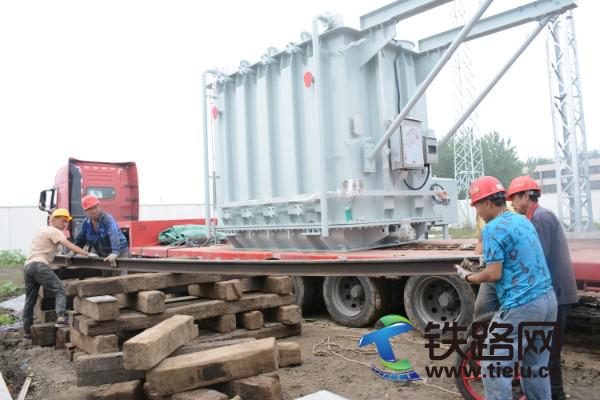

为确保宝应牵引变电所内最后四台主变压器顺利就位,变电专业施工负责人与技术主管细化主变进所施工方案、合理调配资源、协调物资供应、提前疏通道路、及时清理场地,并对现场施工人员进行专项技术交底和质量安全培训。6月27日当天早上7点,变电专业施工负责人到达现场安排垫钢板、钩机牵引倒运车辆。从基础的复核、运输车辆的停放位置做了统一的部署,安全防护人员、指挥人员、机械操作员和安装人员全部统一指挥,统一口令,各安装环节责任到人。针对施工现场场地条件以及本项作业的复杂性,本次安装采用液压千斤顶顶升主变压器的施工方法,在大家配合与努力下,历时4天终于将所内4台主变压器安全、平稳的运输到现场并安装就位。

连镇铁路淮扬段3座牵引变电所12台主变压器的顺利就位,为牵引变电所设备安装工作打下了坚实基础,同时也为即将开始的全线联调联试工作提供了坚强保障。(张子怡)
