中铁武汉电气化局集团蒙华项目部三工区首组硬横梁成功架设
2019-03-11 17:06:02来源:用户投稿作者:李冰 高敏

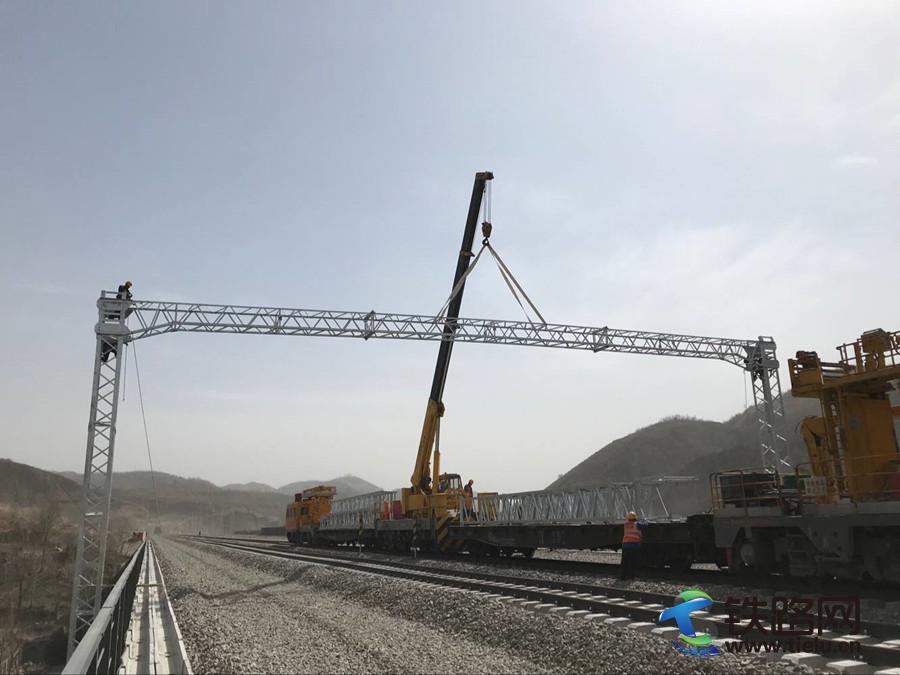

“起吊13月10 日下午,随着一声口令,吊车徐徐吊起横梁,杆上作业人员动作娴熟,对位、穿孔、拼接、紧固,整个过程一气呵成,随着吊臂缓缓落下,由中铁武汉电气化局集团蒙华项目部三工区负责施工架设的首组硬横梁稳稳坐落在建华镇车站67号、68号硬横梁支柱上,标志着三工区首组硬横梁成功架设。至此,蒙华铁路站后“四电”1标工程开始进入硬横梁架设阶段。
架设前,在中铁武汉电气化局集团安全总监、蒙华项目部经理张建带领下,三工区每周召开周例会、每天召开碰头会,不断优化施工组织方案,多措并举提高门形钢构横梁运输、组装工效,防控工程线安全风险,破解了多个“拦路虎”。
据中铁武汉电气化局集团蒙华项目部副经理、三工区经理马创介绍,三工区负责施工的管段正线长度103.724公里,其中接触网专业主要工程量有支柱安装2049根、支柱装配5338组、硬横梁77组、硬横梁吊柱30根、隧道内腕臂吊柱3594根、承导线架设248.713条公里、附加线架设414.046条公里、分段绝缘器26台。
此组硬横梁的成功架设是在中铁武汉电气化局集团“大干120天 确保蒙华铁路按期开通”劳动竞赛热潮下,三工区争分夺秒、奋勇拼搏架设的首组硬横梁,为加快推进各项节点工期奠定了坚实基础!(李冰 高敏)
