中铁武汉电气化局京能十堰铁路专用线项目接触网第一杆组立

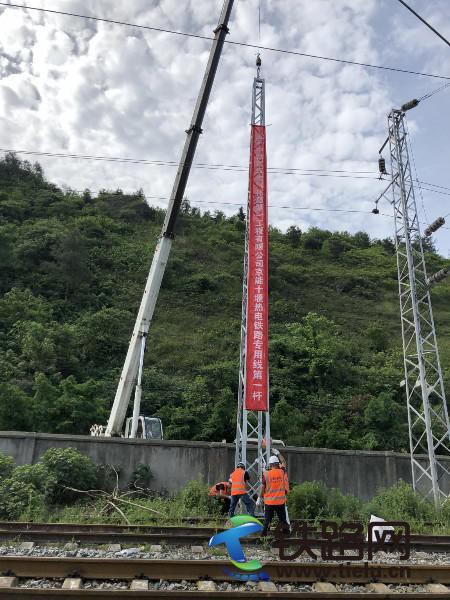

5月14日7:40分,封闭点开始,随着开工命令的下达,在现场施工负责人的精准指挥、作业人员规范、娴熟地操作下,标有“中铁电气化局京能十堰热电铁路专用线项目铁接触网第一杆”的格构式型钢柱,精准起吊、一次到位,顺利实现了立杆首日开门红。当天封闭点内施工共完成钢柱组立7组。
此次施工区域毗邻316国道侧,上方跨越既有线施工,安全形势严峻。项目部精心制定施工计划,从前期现场调查、机械配置、钢柱查验、转用、堆码、到点前施工防护、指挥,层层严把安全质量关,确保施工圆满完成。
电气化分公司京能十堰热电联产项目2×350MW供热机组项目的配套铁路工程接触网专业包含:直埋杆90根,格构式钢柱75根,桥钢柱29根,承导线各18.189条公里,供电线9.315条公里、附加线12.463条公里。主要为花果站改造工程(K122+100-K123+700)及花果站至电厂站区间(DK0+000-DK4+000)新建工程。
项目经理部自2017年9月1份成立以来,迅速完善组织机构,分公司调派管理精干人员,认真组织现场调查、物资采购、劳务招标,经多方精心筹备,周密计划,以及大量的前期调查和准备工作,做出了切实可行的施工组织方案。并于开工前组织全员进行岗前施工技术、安全培训等,以确保工程目标的圆满完成。
