今天是:
您现在的位置首页 > 铁路新闻 > 铁路一线

钢铁是怎样炼成的?——看中铁北京工程局一公司银西二分部

2018-01-19 09:53:55来源:用户投稿作者:李新康

中流击水勇奋楫,辛勤耕耘结硕果。经过一年的奋斗,中铁北京工程局一公司银西二分部2017年全年完成产值 36654万元,占公司年度计划33538万元的108%,累计完成产值40402万元,完成二分部总造价54152万元的74.6%,安全、质量、成本全面受控。项目部先后获得了局指挥部综合考核评比两次第一;局指挥部2017年度劳动竞赛生产任务率及征地拆迁双第一,分部经理获得“优秀管理者”;集团公司上半年建功立业劳动竞赛第二名优胜项目;银西铁路公司信用评价上半年第二名,下半年第三名等多项荣誉。

一年来,银西二分部按照公司“夯基储强管理、抓效益、谋发展”的发展方针,明确企业“184561”发展战略目标,进一步落实“向管理要效益,以行动保落实”管理思路,发挥党建政治优势,凝聚全员力量,强化安全质量管控,稳步推进施工生产。

作风硬朗有干劲,力克征拆“拦路虎”。在征地拆迁方面,二分部管段内涉及184户房屋、2座厂房拆迁,红线征地922亩。项目部管段靠近环县县城近、铁路补偿标准低、征迁户安置困难,征地拆迁难度大。为进一步解决征地拆迁困难,项目部征迁人员积极作为,主动出击,落实责任,扛起担子,下农户、走村委,加强与地方政府联系沟通。于 2017年9月28日,把征地拆迁这块“硬骨头”全部拿下,在银西铁路6标全线第一家全管段拉通线路,得到银西铁路公司的通报表扬,成为全线征拆工作的典范。

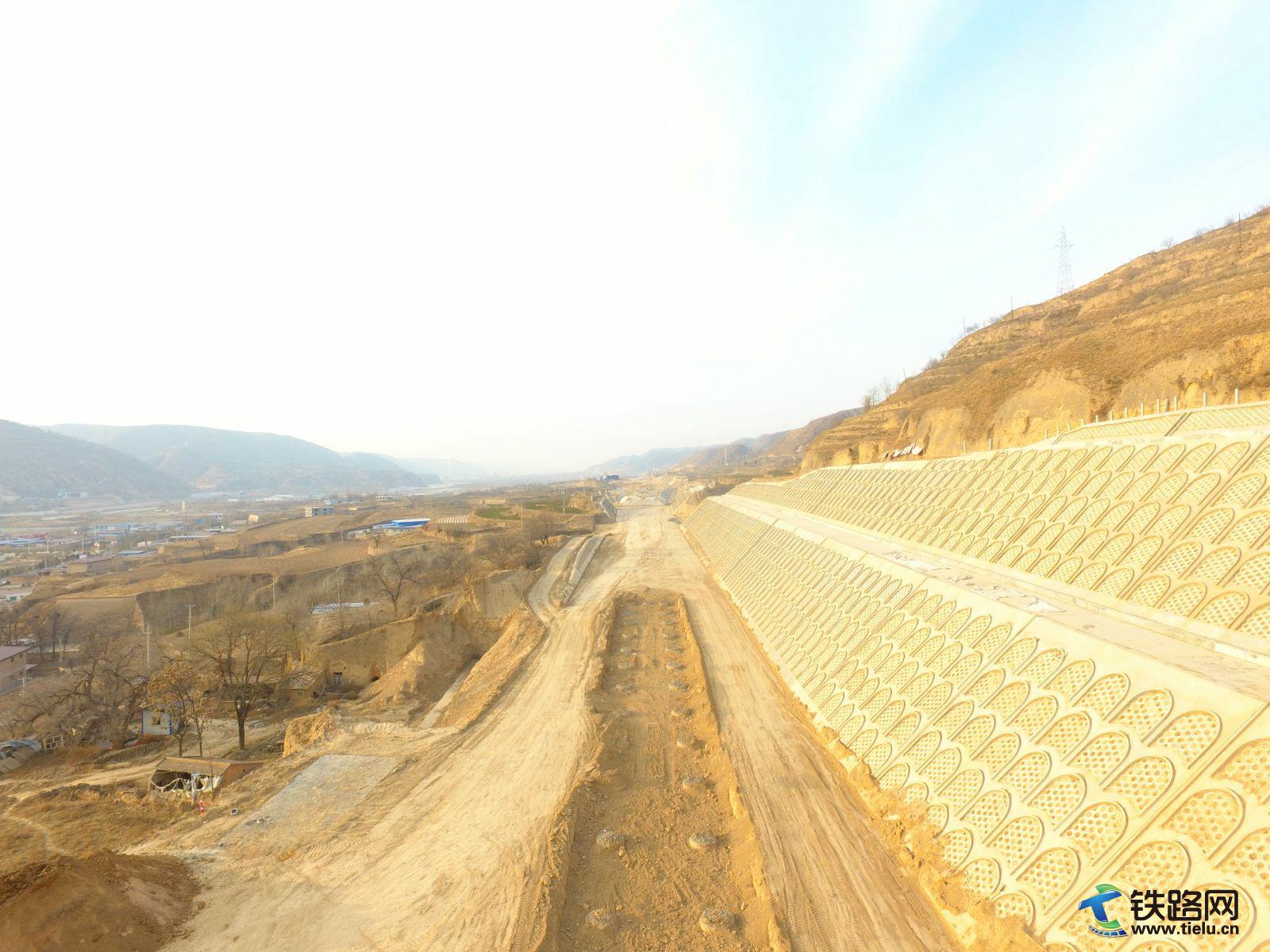

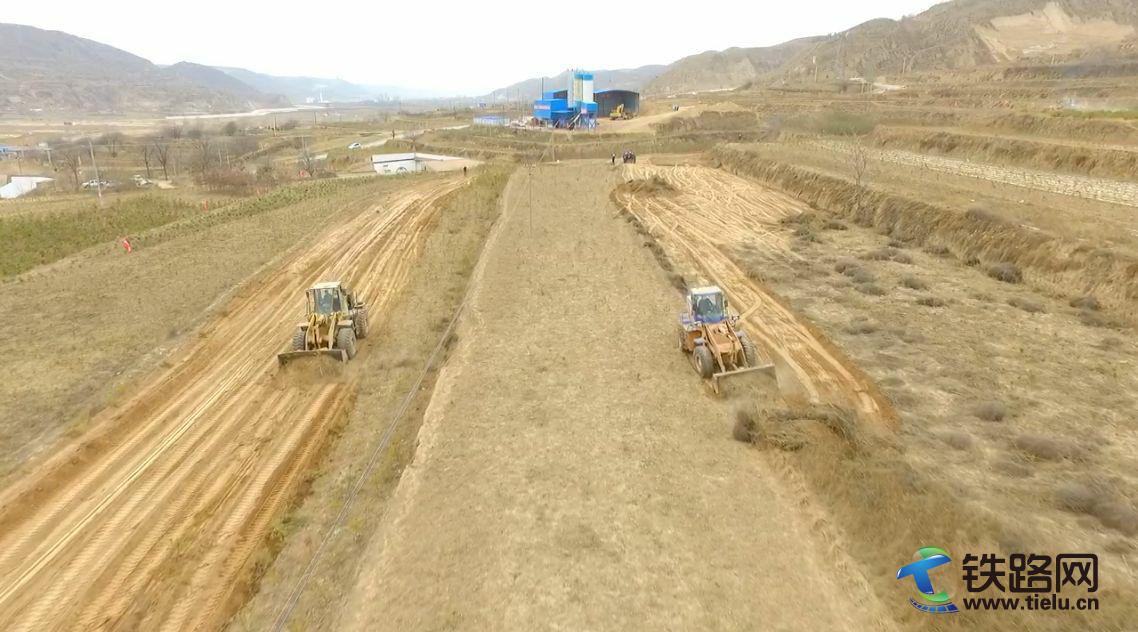

优化施织强管理,抓住工程“牛鼻子”。银西二分部管段内跨G211施工点,跨河、跨沟多,桥梁任务重,有连续梁一处,墩台210个,其中跨G211连续梁(40+64+40)跨路施工风险大,加之有50座高墩高空作业风险高,最高墩高度达37.5米,且为空心墩。为确保安全、质量和进度,分部经理带领班子成员会同各个部室在施工前多次勘查现尝定方案、分任务、排工期,反复推敲每个方案,持续优化施工组织,全体人员同心协力,不断掀起大干热潮。11月20日路基填筑完毕;11月22日,G211跨国道连续梁于顺利合龙,11月23日完成所有桥梁下部结构施工任务;12月18日路基堆载预压全完。

党建活动作用大,追赶超越氛围浓。项目部按照公司党委要求,积极认真抓好分部各项党建工作,动员职工投入到“聚力心向党、扬帆新征程”十大主题活动中,进一步展示职工才情才艺,促进和谐项目建设。项目部党支部紧抓“推进两学一做,弘扬长征精神,坚定理想信念,投身祖国建设”红色主题教育活动契机,通过上党课、明党史,观看红色教育片,参观革命教育基地等活动,切实开展党员教育,促使发挥模范作用。项目部积极投入到“建功一公司杯”劳动竞赛和指挥部“大干100天”活动中,不断掀起施工大干高潮,稳步推进施工生产。

正如习近平主席在2018年新年贺词所说的那样,“幸福都是奋斗出来的”。银西二分部取得的成绩,离不开公司和局指挥部的正确领导,更得益于想项目部科学的管理思路以及那不驰于空想,不鹜于虚声,一步一个脚印,踏踏实实干好干工作的态度。

免责声明:本网站所刊载信息,不代表本站观点。所转载内容之原创性、真实性、完整性、及时性本站不作任何保证或承诺,请读者仅作参考并自行核实。

网友评论仅供其表达个人看法,并不表明本站立场。

铁路资讯

铁路风景
