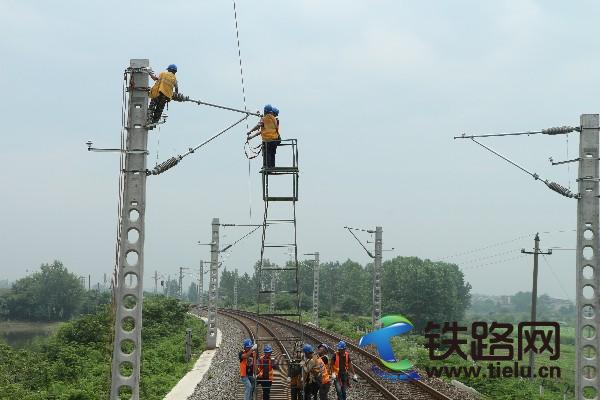

6月23日,由中铁武汉电气化局上海分公司合芜项目部负责施工的铜城闸至沈家巷区间成功完成第一条承力索的架设,正式拉开了合芜铁路接触网专业上部施工的序幕。
中铁武汉电气化局上海分公司合芜项目部承担的合芜铁路站后四电电气化改造电力供电接触网工程贯通正线全长146.185km,包括14站13区间,承导线架设536.185 km。工程面临既有线施工,线路复杂,货运繁忙,行车密度大,封锁施工时间短,现场安全卡控难度大等困难。

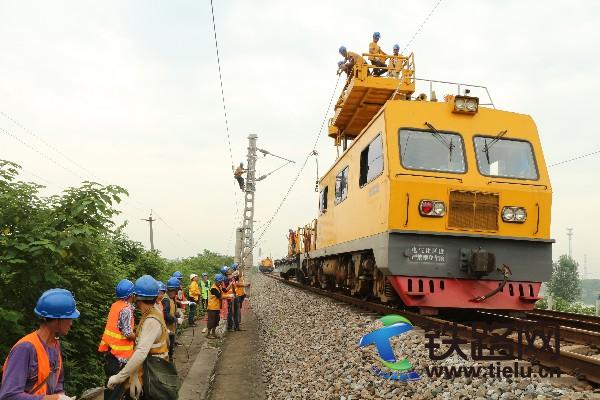

为确保首条接触网导线的成功架设,上海分公司合芜项目部按照生产组织工厂化、工序控制专业化、现场作业机械化、过程控制信息化的思路统筹协调,有序组织,均衡生产。施工过程中,工程技术、安质人员进行多次线路勘察,加强与建设单位、站前单位的沟通与协调,联系封锁点,强化施工过程安全质量控制。同时,项目部充分利用站前铺设完工的工程线路,优化放线设施,提高工作效率。当日10:00至12:30,经过全体人员150分钟的紧张封锁施工,合芜铁路站后四电电力牵引供电工程首条承力索成功架设。(雒亚琴 尹明)
