12月26日,中铁电气化局郑徐客专接触网三工区在安徽省砀山县关帝庙分区所进行了接触网供电电缆的首件开挖与敷设施工。

随着接触网线路工程各项施工进度的完善,变电所及分区所亭内供电设备也陆续进场和安装到位,供电电缆敷设施工已具备施工条件,三工区技术人员不等不靠,积极准备,紧抓施工契机,经过多次现场踏勘,明确了电缆敷设路线,开始电缆沟的开挖、电缆槽铺设、电缆敷设,各项施工有序推进。

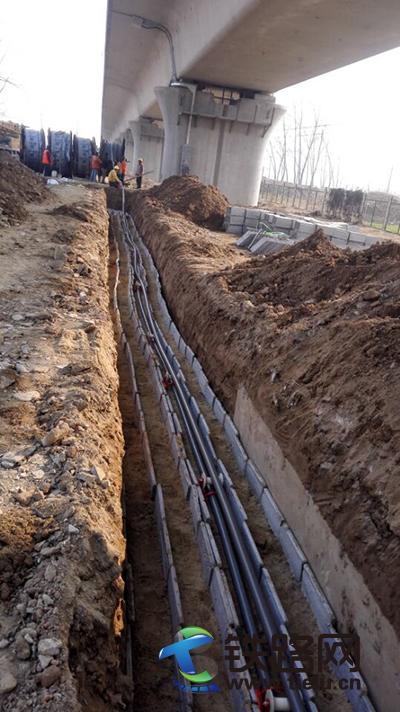

趁着冬季三天的温度回暖,接触网三工区顺利完成了关帝庙分区所16根,共2.75公里的电缆敷设工程,为下一阶段所亭供高压电连接接触网线路起到了“纽带”作用。
