8月14日,随着成都动车段西成供电线G05#、G06#最后两根钢柱顺利组立,标志着由中铁武汉电气化局北京分公司施工的成都动车段西成供电线过渡工程向前迈进了坚实的一步。
成都动车段西成供电线原设计为成贵动车所最南侧架设供电线,因工程不同步现无法实现原设计,故而实施过渡方案,西侧由DJ8道上网点与既有动车库1臂G32#既有供电线杆并接。东侧从配餐基地西侧跨越场咽喉区DCⅡ-8道上网。此方案经过建设处、中铁二院、成都供电处、车辆处、成都动车运用所会审研究三次敲定。

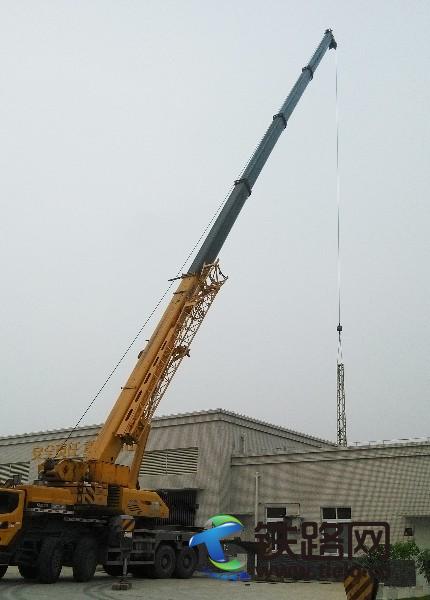

8月14日组立的G05、G06钢柱位于动车所既有线路旁边,夹在动车段配餐中心与信号楼中间。施工前项目经理胡卫吉亲自上手参与施工组织方案的编制与报审,施工过程中项目部主要领导全部到场,参建员工面对施工环境复杂,难度系数高、大雨天气等种种困难,充分发挥“特别能吃苦,特别能战斗,特别能攻坚,特别能奉献”的四特精神,历经3个半小时运用100T吊车进行立杆直线距离35米,跨越度为高8米的跨越房屋立杆作业。目前所有接触网电线钢柱已安装完成,为下一步9月30日为西成存车场接触网开通送电打下坚实的基矗
