时光荏苒,岁月如梭;转眼间兰渝项目四分部综合四队自2014年11月组建至今已有7个月的时间了;在这施工总工期已过半的时间里;由于图纸、站前单位、材料的影响,已完成的各专业工作量还不足总计划的10%,这无形当中繁重的施工任务也就压在了以后的几个月时间里。

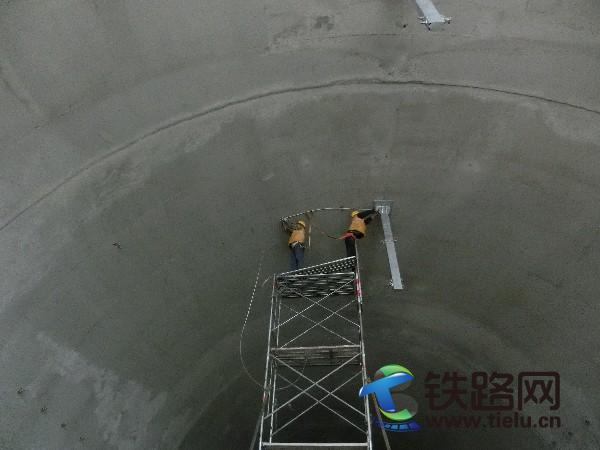

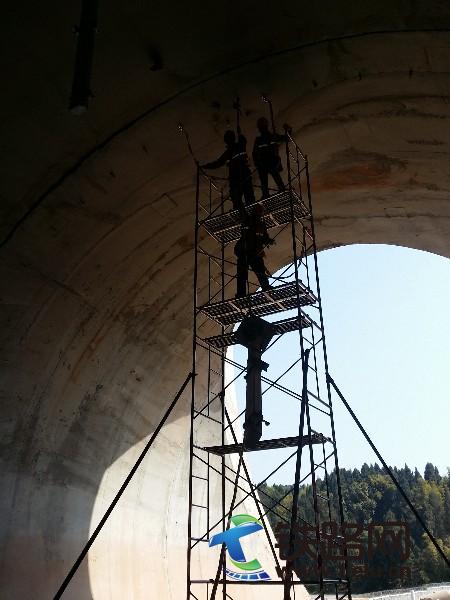

虽然我们肩负着很大的压力,但上自项目部的领导、下自作业队的管理人员、协作队的施工人员都坚信着那句话“转压力为动力”。为此,自春节后复工以来,项目部的领导们也精心策划:积极与设计单位联系,争取在最短的时间内拿到各专业所缺的图纸;积极与站前单位协调,尽可能的为现场多力争施工作业面;甚至领导还亲自到供货厂家进行沟通,以加快材料的供应速度。作业队的人员也卯足了干劲,在现嘲见缝插针”式的寻找施工作业面,积极与站前单位对接:场坪位置的确认、隧道整治的完成情况、接口问题的检查等;同时,针对现场的实际情况,督促劳务协作队快速进场,合理的配置人员和机具。自新年后复工至今,已分别开展了接触网专业:隧道吊柱安装、隧道地线安装、桥钢柱组立及整正、供电线基础开挖及浇筑;电力专业:外线电力杆的开挖及组立等工作;随着变电所内已具备施工的条件,劳务协作队也“整装待发”,随时随地的进入施工状态。

随着时间的推移,在接下来的几个月时间里,项目部自上而下将会呈现一翻“热火朝天”的景象。紧张的工期难不倒身为电务人的我们,因为我们都坚定着“不怕吃苦,敢于拼搏”的信念;面对着最终的目标,将会以“安全、保质、保量”的状态去完成。
