“基础浇筑完成763处,支柱组立突破456根1在中铁电气化局西安电化公司哈密东项目部的每日进度通报会上,一组组持续攀升的数据振奋人心。这亮眼成绩的背后,是全体建设者在双重压力下迎难而上,日夜鏖战的奋斗缩影。

一个月间,项目部直面站前路基回填进度不稳定、铺轨工期紧迫的双重考验,高质量完成441处接触网基础浇筑与383根支柱组立的关键任务,一举为接触网上部施工扫清障碍,在这场铁路建设“攻坚赛”中跑出了令人瞩目的“加速度”。

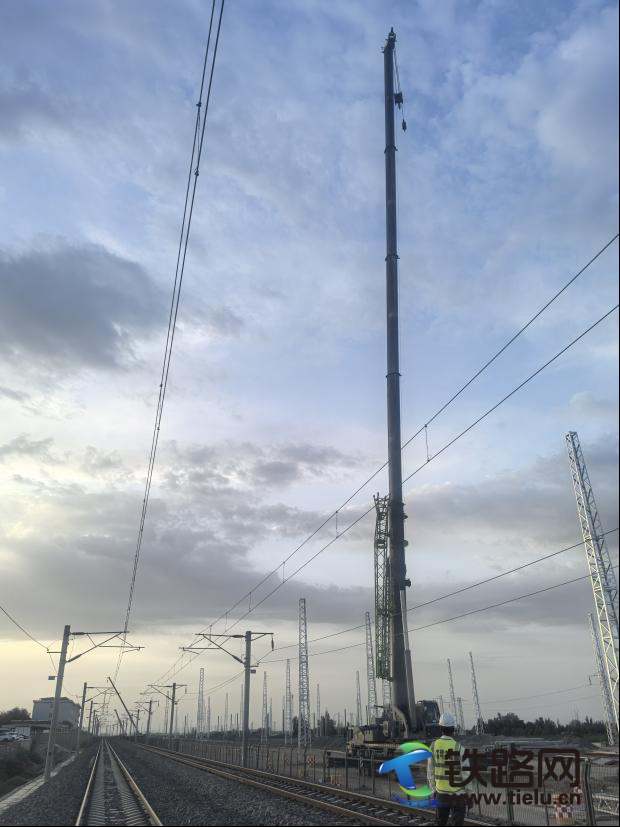

接触网基础浇筑作为铁路供电系统的“基石工程”,施工节奏与站前路基进度深度绑定:路基回填一旦滞后,基础施工便陷入“无米下锅”的窘境;而铺轨工序的步步紧逼,若基础与支柱未能按时完工,后续接触网架设将直接“卡壳”,影响整条线路的通车节点。正如现场负责人所言:“路基回填没到位,作业面交付‘断断续续’;铺轨队又发来‘倒计时’,接触网基础必须赶在铺轨前完工1“前有堵截、后有追兵”的局面,成为项目部亟待突破的难题。

面对挑战,项目部将“见缝插针”的思路,融入施工全过程,推行“挂图作战”机制:每日召开两场专题会,上午梳理路基交付动态,精准掌握作业面推进情况;晚间召开复盘会,结合当日施工难题优化次日方案,确保每一步施工都有计划、有方向。

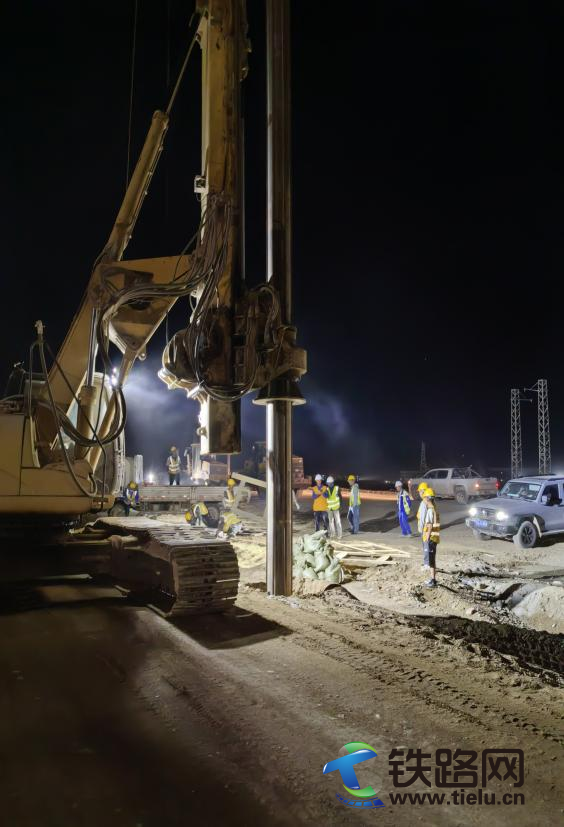

为抢回被路基滞后耽误的工期,项目部全员开启“白加黑”奋战模式:白天紧盯路基交付段,作业面一到位便“随到随干”,绝不浪费一分一秒;夜晚则在已交付的作业面铺开基础浇筑作业,戈壁滩上的照明灯连成彻夜通明的“光带”,照亮建设者们忙碌的身影,也成为施工现场最动人的“拼搏符号”。

“这一个月的‘鏖战’,让我们体会到团队协作的力量与拼搏的意义。”接下来项目部将继续保持攻坚势头,全力推进软横跨支装、腕臂安装等后续工作,以实际行动确保哈密东站按期开通,为丝绸之路“东大门”的发展注入新动能、贡献新力量。(朱亚光、田添勋)
