重庆轨道15号线九曲河主变电所正式开工建设

2023-10-09 23:04:24来源:用户投稿作者:张春 林赤喜

10月9日,伴随着旋挖机的轰鸣声在中铁建重庆轨道交通15号线二期九曲河主变电所施工区域响起,九曲河主变电所正式开始边坡防护灌注桩施工,标志着重庆轨道交通15号线九曲河主变电所正式开工建设,预计2024年1月进入变电所主体工程施工。

截屏2023-10-09 下午11.03.58.png

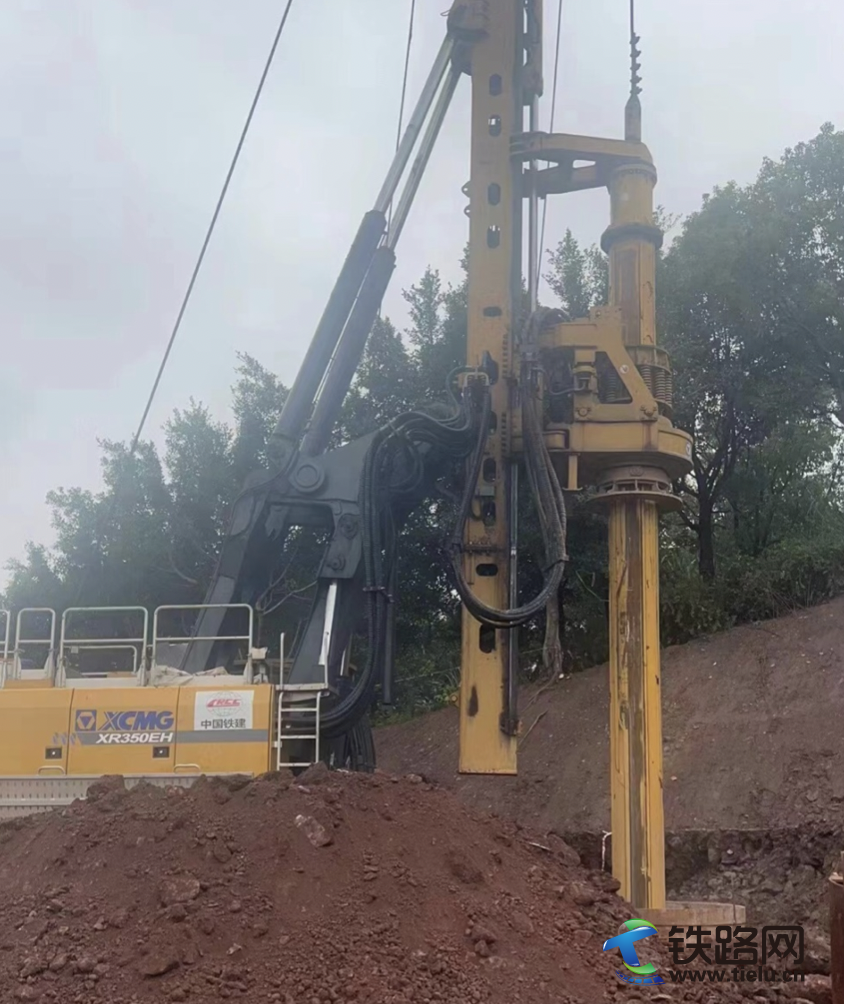

边坡防护灌注桩旋挖施工 九曲河主变电所位于平祥路和平和路交叉口处东南侧金州公园地块内,总占地面积5399.4㎡,建筑共四层,其中地上三层,地下一层,总建筑面积4410.74㎡,高20.85m。因变电所南侧及东侧地形陡峭,拟建场地在巨厚层填土中,受场地用地限制需采取垂直支护措施,为尽量减少公园占地和安全考虑,变电所边坡防护采用灌注桩、椅式桩板墙、桩板式挡土墙、重力式挡土墙、衡重式挡土墙等措施进行分段防护,坡顶采用三维网喷播植草护坡。边坡防护共设置58根钻孔灌注桩,其中1~8、15~58#桩径2.0m,9~14#桩径2.5m,桩深16.73~30.59m,灌注桩设计强度C35,围护桩钢筋净保护层为70mm。桩前填土加固采用Φ800mm二重管高压旋喷加固,加固宽度4.8m、深度为5.0m旋喷桩共计749根。 据悉,九曲河主变电所用地涉及多家产权单位,协调难度大,总承包部高度重视九曲河主变电所的征地拆迁工作,超前谋划,攻坚克难,积极配合业主顺利完成用地移交,为重庆轨道交通15号线二期井口站~九曲河东站区间与一期2025年12月底同时通车的顺利实现奠定了坚实的基础! 据总承包部指挥长李兵介绍,重庆轨道交通15号线是《重庆市城市轨道交通第四期建设规划(2020-2025年)》批复的新开工项目,是重庆市重点关注的建设项目,建成通车后将主要串联大学城、西部物流园、井口工业园、礼嘉智慧城、欢乐谷、江北机尝龙盛中心等重点功能区以及科学城铁路枢纽、江北机尝复盛高铁站等主要交通枢纽,支持北部科技创新产学研三城一体发展,填补礼嘉、人和等人口集聚区东西向轨道空白。(张春 林赤喜)
