珠三角C1标怀德水库钢板桩施工启动

2022-05-05 19:16:07来源:用户投稿作者:珠三角C1标项目部 冯彦斌

5月1日,珠三角C1标项目部怀德水库钢板桩施工启动。

因目前怀德水库库尾地形、地层情况等边界条件相较于原设计已局部发生了变化,面对2022年度汛期,库水位上涨可能导致库水倒灌入塌腔、隧洞,洞内TBM施工风险升高,台风、暴雨等恶劣天气对工程施工安全的影响极大。3月29日,广东粤海珠三角供水有限公司组织召开了《TBM穿越怀德水库段施工防洪度汛调整方案》专家咨询会,结合现场实际情况,对原设计防洪度汛标准及技术要求进行修改,确定在库尾新增围堰和导流明渠,避免怀德水库库水和上游冲沟洪水影响TBM隧洞洞身安全。

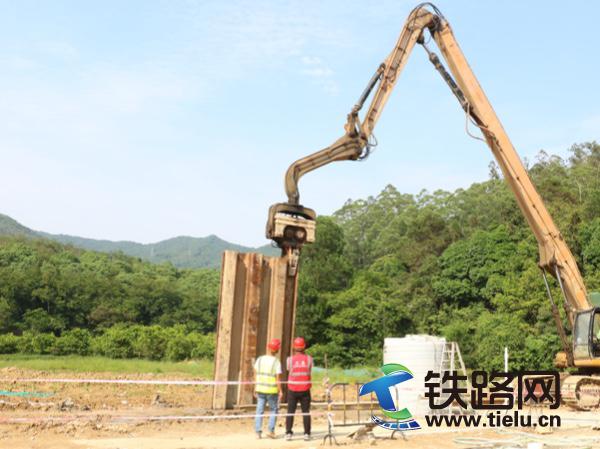

围堰为单排钢板桩结构,总长l88.6m,平面上为U型围护。钢板桩为拉森IV型钢板桩,单根长12m,挡水高度3.85m。在钢板桩外侧(迎水面)挂土工膜,防止外水进入基坑;同时在钢板桩内侧(背水面)场地上设排水沟和集水坑,施工期经常性排水,避免雨水浸泡基坑。导流标准为50年一遇洪水。

钢板桩施工计划工期30天,开始时间5月1日,计划完成时间为5月3l日。
