安九高铁全线自耦变全部安装就位

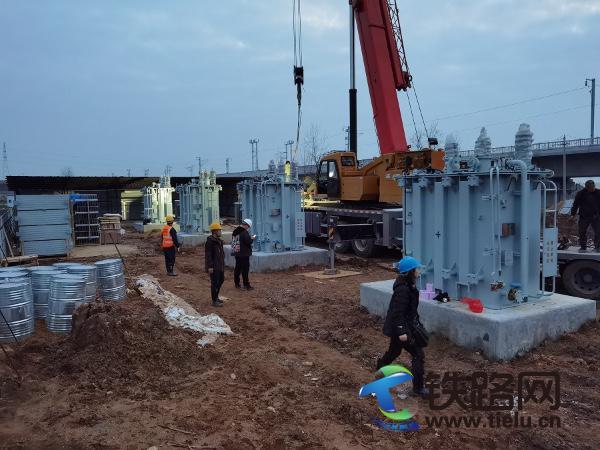

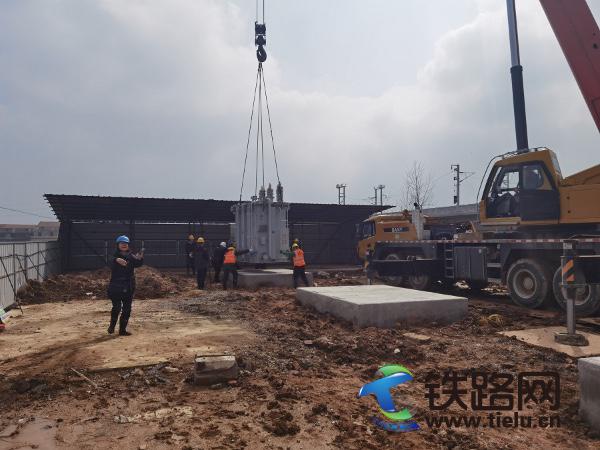

2021年3月12日15时至19时,随着黄色红岩大吊车伸出高高的巨臂,把每台总重25吨的计4台高压27.5千伏自耦变压器稳稳的分别放在安九高铁吴家坝分区所1、2、3、4号基础上。至此,安九高铁吴家坝分区所自耦变全部安装就位,也标志着中铁武汉电气化局集团安九高铁全线牵引供电系统工程-自耦变全部安装完成。
吴家坝分区所位于湖北省鄂东门户黄梅县孔垄镇吴家坝村,地处安九铁路DK301+941处,是安九高铁湖北段的“心脏”。所内设置4台27.5千伏自耦变压器,2主2备方式运行,并设置备用电源自投装置。安九高铁省界DK265+288(皖鄂省界)~DK316+300(鄂赣省界),全线共有8台自耦变压器,分别在吴家坝分区所4台、郑家墩AT所、爱民AT所各2台。
他们从2020年12月5日在郑家墩AT所拉开全线首台自耦变压器施工以来,发扬“勇于跨越,追求卓越”的企业精神,架子队对首台自耦变安装做了切实可行的专项施工方案,召开了技术、安全质量交底会,以质量安全红线管理为目标,完成吊装施工前各项培训。
高山峡谷博激不低头,寒冬春节坚守抢进度。
为确保当天到场的4台总重达100多吨的27.5千伏自耦牵引变压器安全、顺利、安装就位。承担施工的中铁武汉电气化局集团安九高铁项目部电力变电架子队的30多名员工,克服乡村路窄、软路基不适重压的运输困难,前往实地勘察路线现场调查,架子队积极组织工人修整加固进所道路,项目部协调厂家、大件运输公司协同作战,全程运输盯岗,确保了4台自耦变压器在乡村路窄、软路基的运输安全并安装就位,也标志着中铁武汉电气化局集团安九高铁项目部电力变电架子队的30响应项目部“四保一创(即:保安全、保质量、保建成、保开通、创精品)大干120天”劳动竞赛活动结出了硕果。
中铁武汉电气化局集团安九高铁全线牵引供电系统工程-自耦变全部安装完成,为安九高铁如期静态验收奠定了基础,同时也标志着安九高铁牵引供电系统工程设备安装进入全面冲刺阶段。(邹善清 银亚杰 邓正艳)
免责声明:本网站所刊载信息,不代表本站观点。所转载内容之原创性、真实性、完整性、及时性本站不作任何保证或承诺,请读者仅作参考并自行核实。
铁路资讯
- 北港码头派出所分“三步走” 大力加强警07:23
- 十三届全国人大四次会议在京闭幕08:39
- 竹与“助”08:44
- 科技创新驱动高质量发展和高品质生活09:01
- 全国政协十三届四次会议闭幕08:08
网友评论仅供其表达个人看法,并不表明本站立场。
