12月22号凌晨4点20分,经过27天的鏖战,由中铁武汉电气化局一公司电气化分公司哈尔滨站改接触网架子队承建的哈站改造工程新增机务折返段接触网一次送电成功,并顺利开通运营,比哈路局规定的节点目标提前10天完成。

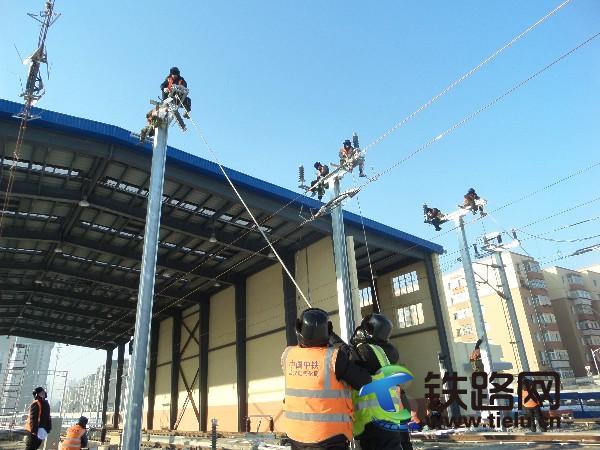

哈站改新增机务折返段接触网工程,共涉承导线架设1.73条公里、悬挂调整3200米、钢柱拆除9根、硬横梁拆除4组、基础浇筑5个、钢柱安装9根、钢柱装配15组、分段绝缘器安装8台、隔离开关安装4台、电连接安装8处、开关引线安装4处。
为确保首个区段顺利送电,项目部精心组织,展开自检、互检、试验工作,反复优化送电方案。并成立了现场指挥组、事故抢险组、安全防护组以及后勤保障组,确保送电工作万无一失。
自今年上线以来,哈站改项目部科学组织、周密部署,迅速拉开大干序幕,不断掀起施工大干热潮。项目全体参建员工精诚团结,顽强拼搏,热烈响应哈站改项目部“打硬仗、保开通、展形象、创一流”的思想号召,顶风雪、冒严寒,在近零下30度的极寒天气,克服了任务重、工期紧、施工难度大,作业风险系数高等重重困难,保证了工程安全质量总体可控、工程施工的顺利有效推进。
新增机务折返段区段的提前开通运营,为明年的“8.30”南北转场的顺利开通奠定了坚实基础,得到了哈局相关单位的一致好评。哈路局、监理等单位对武汉电气化局哈站改项目施工的接触网工艺和质量给予了高度评价,并发来贺电表示祝贺。
免责声明:本网站所刊载信息,不代表本站观点。所转载内容之原创性、真实性、完整性、及时性本站不作任何保证或承诺,请读者仅作参考并自行核实。
