(通讯员:崔乐)11月5日16时10分,由中铁武汉电气化局集团哈尔滨站改造工程项目经理部承建的HZSG-II标段第一座电力远动箱变在哈站客技站内一次性送电成功。

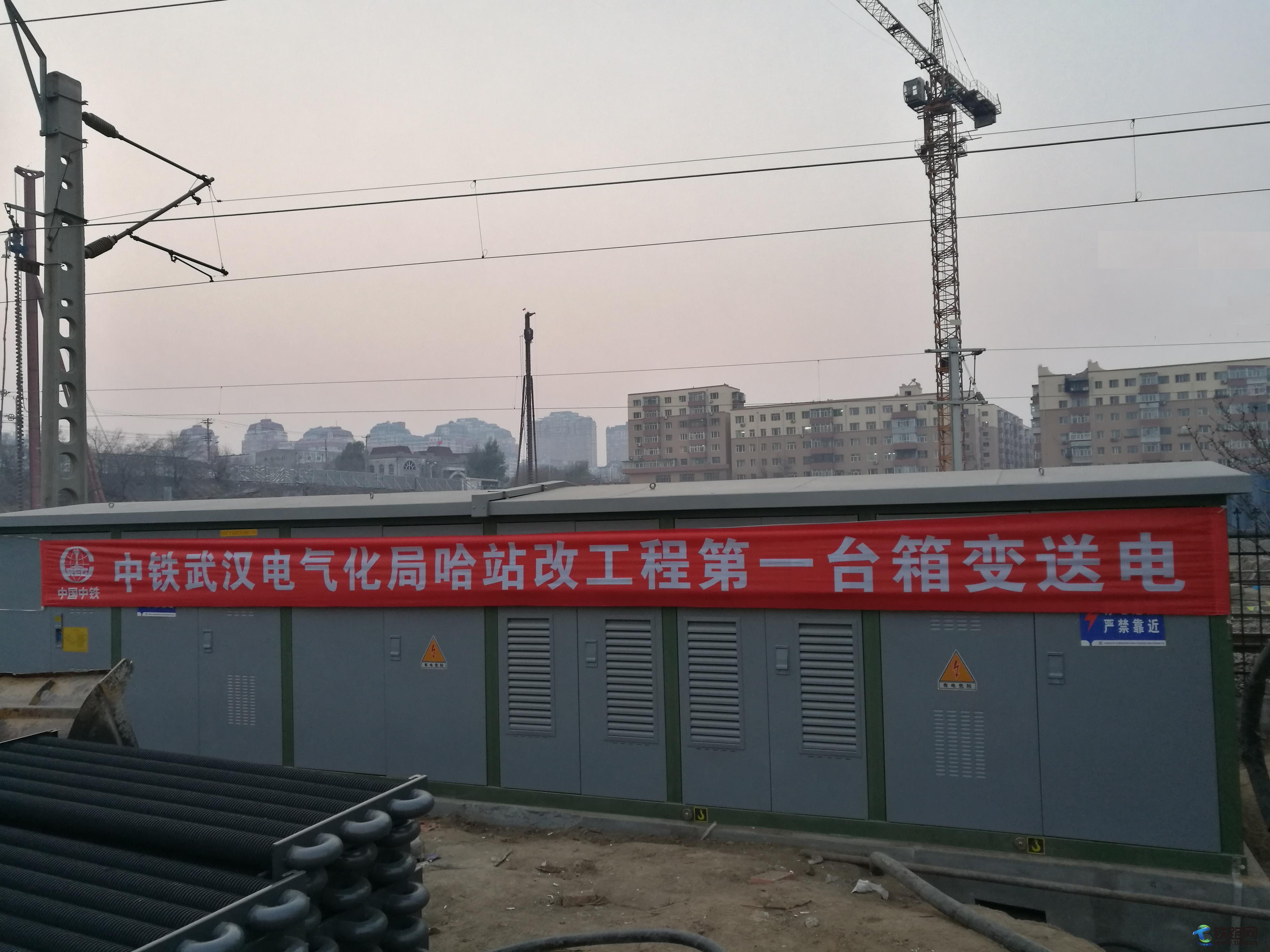

中铁武汉电气化局哈站改第一座箱变一次性送电成功(摄影:崔乐)
中铁武汉电气化局集团一公司承建的哈尔滨站改造站后工程包含的通信信息、信号、电力供电、牵引供电、生产生活房屋、设备购置、系统集成,配合联调联试、试运行等“四电”加房建工程任务。其中,电力工程是“四电”工程的先导,它不仅担负着为整个车站站房系统供电任务,更为主要的是为通信、信号系统设备提供稳定可靠的电源,送电的早晚将直接影响到联调联试工期的如期展开。电力专业在2016年8月1日正式开工后,既有站改造工程规模大,涉及站场及区间改造,改造过渡工程多,难度大,同站前施工交叉干扰大,需协调配合的工作量巨大,伴随着入冬早且降温快等众多不利条件下,电力变电架子队通过精心施工,狠抓质量安全,在3个月的时间内就完成站场高压电缆9.8Km、低压电缆敷设5.2 Km、杆架式变电台1座、电缆分支箱安装3座、箱变基础制作7座、箱变安装5座、投光灯塔制作及安装3座。
“倒送电”之前,需调度台下达停电命令,谁曾想这一等就是一上午,但我们电气化人精神就是兢兢业业,任劳任怨。在忍受着零下3、4度的寒冷环境下,开阀门,合刀闸,查线路,一丝不苟,毫厘不差,一干就是11个小时,是的,11个小时,毫无怨言勤勤恳恳的连续工作11个小时。都说认真的人最美最可爱,让我们这群最美电气化人一起在冰城共创美好明天。
班前早点名、技术安全交底(摄影:田宗显)
