6月4日上午,中铁武汉电气化局武汉地铁六号线一期供变电项目部组织开展送电演练活动,经过一番部署,这次活动在武汉地铁六号线轻工大学站混合所顺利开展。

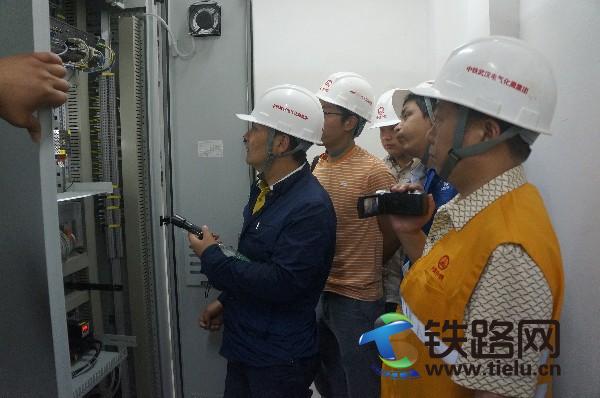

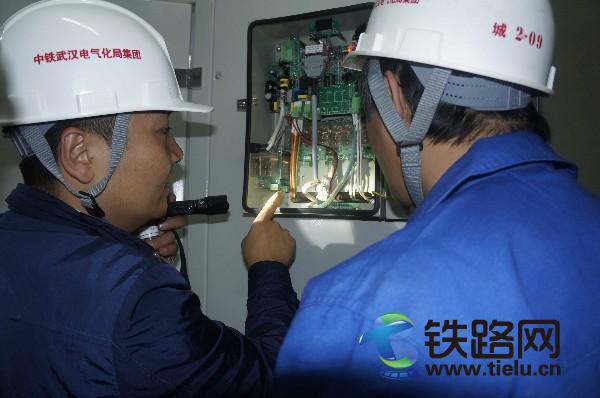

演练开始之前,武汉公司经理周国辉带领参加演练的人员,对轻工大学站混合所35千伏高压柜、1500伏直流柜、400伏低压柜、整流变压器、配电变压器等变电设备进行了详细的检查,确定设备无异常,具备进行送电演练的条件。

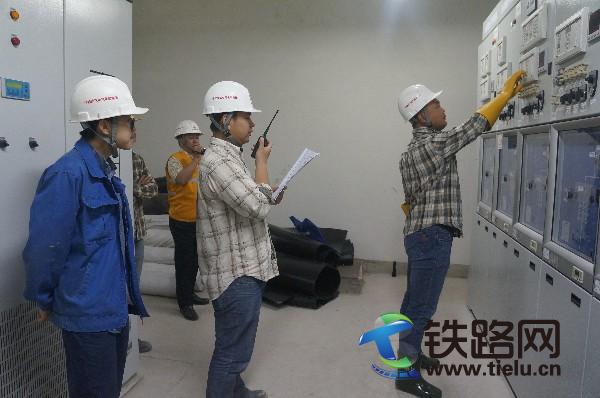

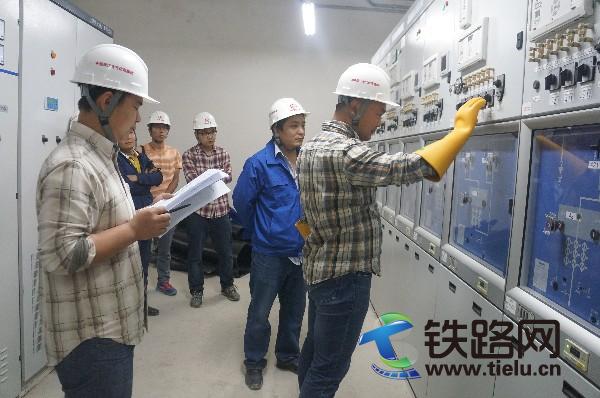

上午十点半,送电演练正式开始。这次送电演练模拟真实送电场景,严格按照送电程序,各个发令员、记录员、设备监护人员、操作员、防护人员、紧急通讯人员按照部署各就各位,项目总工作为发令员,按照送电操作卡片,使用所内有线电话、对讲机、口头下令三种方式向相邻站(常青花园站)操作人员、轻工大学变电所操作人员下达操作指令,操作员穿戴绝缘靴、绝缘手套,按照指令进行程序操作。首先进行的是站间送电演练,收到轻工大学35千伏高压柜操作员回复的设备可受电回复后,发令员使用有线电话,指挥常青花园变电所操作员送电,电流由常青花园站送往轻工大学变电所高压柜,操作员确认高压柜运行是否异常;然后,进行轻工大学站所内送电演练,电流由35千伏高压柜发送到配电变压器低压柜、整流变压器直流柜。演练现场气氛严肃,设备受电后无异常响动和异味,就表示设备运行正常。从对讲机传出来的“一号整流变已受电、设备运行正常”、“二号配电变已受电,设备运行正常”的回复缓解了一下现场紧张的氛围,经过一个半小时的演练,受电之后各设备皆正常运行。
这次演练顺利完成,给项目部全体人员增加了信心,并且,在实际演练中准确的反映出操作程序的每一个环节有什么不足之处,在正式送电之前可以进行调整完善,确保项目部顺利完成送电目标。
