由于工期紧张,也为避免与其他合作单位的区间施工安排冲突,中铁武汉电气化局集团武汉地铁6号线一期供变电项目部白天组织设备吊装进场,电缆敷设在区间空闲的夜间进行。

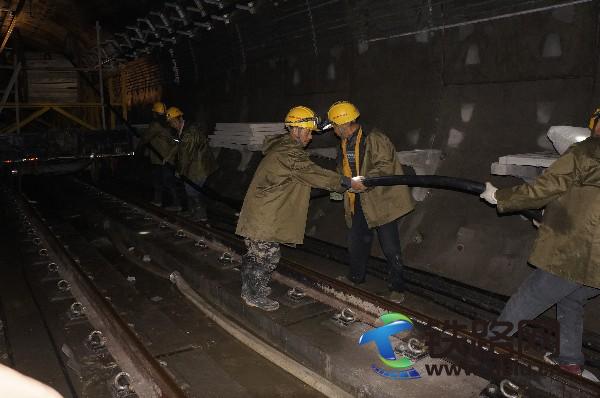

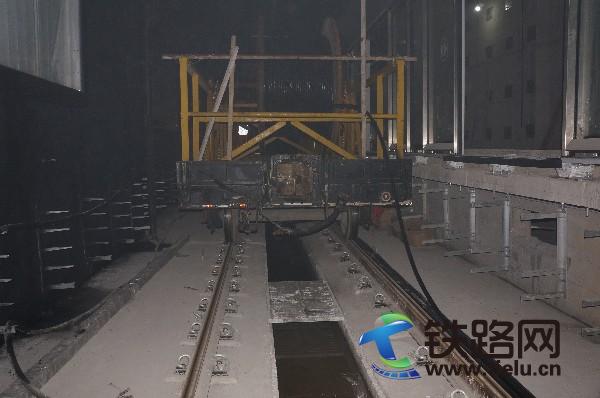

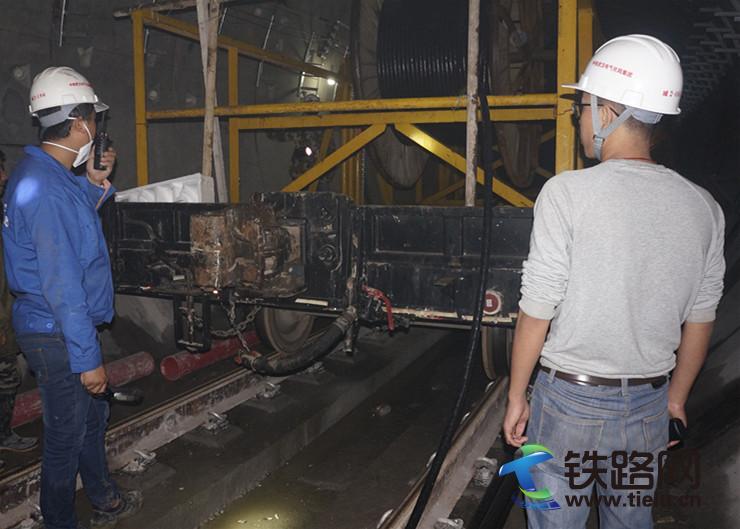

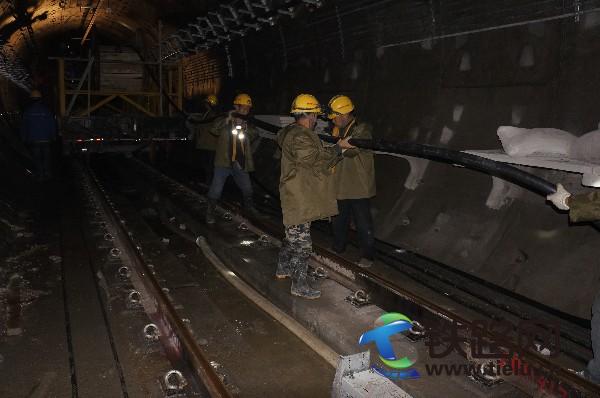

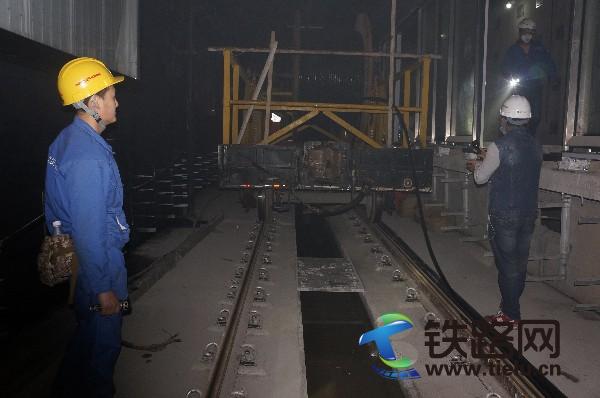

4月20日晚8点,轨道车从金银湖停车场出发,开往区间进行电缆敷设,现场指挥人员、防护人员、轨道车司机都持有对讲机,密切配合。直至当夜11点,敷设完成了金银湖公园站至金银湖站连跳电缆共计2.6公里,园博园站至金银湖站环网高压电缆1×185共计5.7公里。
轨道车敷设电缆不仅迅速、便捷、节省人力,并且避免了人工敷设对电缆带来的损伤,保证了电缆的完好。人工敷设电缆,一晚上40个人只能完成两公里,而轨道车一晚上能敷设电缆12公里,只需要现场指挥人员、防护人员9名,大大的减少了劳力,提高了效率,为完成工期节点,实现送电目标提供了有力保障。
