阜锦高铁路电力工程八角台、薛家两车站成功送电

2015-12-10 22:09:28来源:用户投稿作者:邹姣、邵玲

2015年12月8日16:00-16:10,阜锦高铁路八角台、薛家两站新机械室内电源防雷箱电源灯先后亮起,标志着中铁武汉电气化局薛义段改造工程项目电力专业首次送电成功,重要节点工期再次兑现。

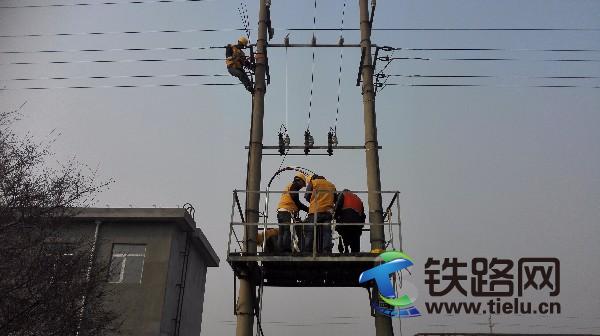

为确保12月22日八角台站、薛家站站改开通任务,项目部在11月初大干50天劳动竞赛文件中就明文确定了各专业施工节点工期,要求12月10日前电力专业必须为新机械室提供两路电源用于信号专业开通前设备调试试验使用。由于施工恰逢冬季,严寒天气低导致电缆沟开挖困难、冻土层达到50厘米深及以上,为保证工程进度工程技术人员积极应对,项目部集中调配资源,组成20人的专业开挖组,采用风镐钻开冻土层再人工开挖的方法施工,保证了电力电缆的如期敷设和后期送电。同时为保证冬季箱变基础混凝土养护质量,要求一律对已浇筑完成的基础采用全部覆盖和加热的方式以保证在低温下混凝土的强度达标。这些有力的措施为该线路按时供电提供了有力技术保证。


施工大干高潮期间,中铁武汉电气化局北京分公司副总经理周志强作为公司盯岗领导亲临现场运筹帷幄,并代表公司给全线参建员工送去了价值9万多元的防寒服;项目部主要领导亲赴一线盯岗,和全体参建员工一起战风雪、斗黑夜,克服冬季施工进度低、站前站后交叉施工、工程接口难等重重困难,“见缝插针、找缝插针、造缝插针”,使各项施工工作面逐步打开,施工进度不断加快,安全、优质、如期满足了业主要求,实现了节点工期目标。
