    9月30日13时,三间房西场响起了欢庆的礼炮声,经过580分钟紧张施工,由中铁电气化局三公司一段承建的三间房西场站场改造工程顺利开通。

    三间房站位于黑龙江省齐齐哈尔市昂昂溪区,是全国38个大型驼峰编组站之一,建于1926年,在平齐线上行方向距离四平站541公里,下行方向距离齐齐哈尔站30公里,隶属哈尔滨铁路局管理,为一等站。

    西场既有联锁道岔51组,各种信号机58架,64个480轨道电路区段;室内联锁为6502,电码化为4线制ZPW-2000R,闭塞方式为64D。本次信号设备大修工程施工,将联锁设备改为全路通微机联锁,电码化仍为4线制ZPW-2000R,室外联锁道岔55组(新增15组ZYJ7交流道岔),各种信号机64架,25HZ轨道电路62个,本次站改拆除道岔47组,插入道岔54组,新增2条到发线路。

    西场在8月底才确定开通日期为9月30日,时间紧,任务重,就连最基本的施工图纸、施工计划都没有,物资申请没有进行,新建信号楼还未交付。面对困难,我们毫不退缩:公司一段领导高度重视、迅速反应,派专人驻扎哈尔滨研究施工计划,专人赶赴铁三院催促设计院出示正式图纸,技术物资人员迅速调查现场申请物资,并联系厂家催促供货……

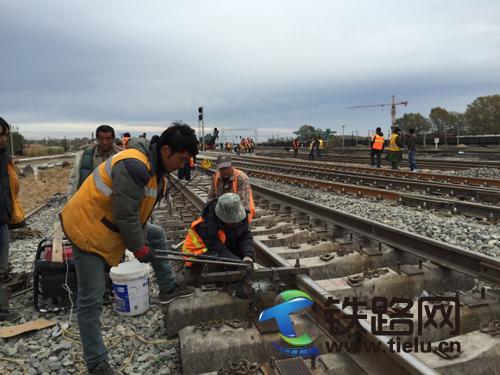

    在整个站场的施工过程中,信号专业在拆除、安装道岔、信号箱盒安装配线、高矮柱信号机的组立等施工工序衔接上都要和站前单位进行配合,在室内作业时候要和房建专业配合,交叉施工非常多,每天一到二个施工天窗,施工密度大,安全风险大。工程部调度主任张纯伟亲自带队,带领10人女子突击队,她们早出晚归,中午施工现场吃盒饭,连续进行室外配线、室内放线、焊线、绑线把等工作,保证了节点工期,为三间房西场的顺利开通立下了汗马功劳。

    开通当天,哈尔滨铁路局电务处副处长张守新、施工办副主任胡波、齐齐哈尔电务段副段长丁傅义等亲临现场;中铁电气化局三公司一段副段长谢亚洲、段长助理董文武等段领导提前到岗、全程把关,参与试验开通,为顺利开通提供了有力保证。【苗迎飞  孙庆明/文  孙庆明/图】
