中铁二十三局电务公司滨洲电气化电力迁改10KV扎碾间任务完成

2015-05-15 20:02:42来源:用户投稿作者:刘志贤

5月14日,由中铁二十三局集团电务工程有限公司滨洲电气化项目部施工的电力迁改10KV架空贯通线扎碾间碾子山---吉新河上行,提前1小时30分于14时20分顺利完成。

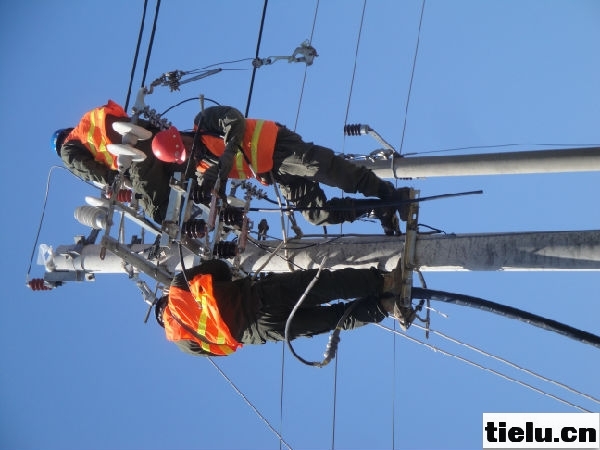

5月初,滨洲电气化改造项目部按照施工方案时间表,对碾子山---吉新河间10KV电力贯通线开始进行施工。5月的东北地区地下冻土还没有完全解冻,为不耽误工期按时完成任务,项目部干部员工积极想办法克服诸项困难,采用火暖、烘烤等各种措施,开挖1500米电缆沟,铺放电力电缆1600米,修砌电力交接箱一个,具备了迁改条件。5月14日迁改施工方案是9时50分至15时50分,偏偏又遇到天公不作美,冰冷的连绵细雨下个不停,项目部面对突发情况,按预案及时调配了保暖帐篷,保障电缆做头的安全性。施工调度命令下达后,全体作业人员开始紧张有序的作业。齐齐哈尔供电段安全科杨光辉工程师,监理邴连杰,扎兰屯供电车间主任赵斌,技术员王增严,工长朱双喜,供电段检修车间技术人员以及滨洲迁改项目部书记刘志贤、总工柴玉祥在现场严把安全、质量关。过上下共同努力,通力协作,精心组织,合理调配人力,联调实验合格,于14时20分一次推闸送电成功,漂亮地完成了此项迁改任务,为下一步滨洲迁改工程顺利进行奠定了基础。
