12月5日8时,中铁电气化局三公司一段顺利完成绥佳线十个站的反方向设备调试。



    11月底三公司一段第五项目部经理魏月强等18人来到绥佳线南岔站,进行反方向设备调试准备工作。

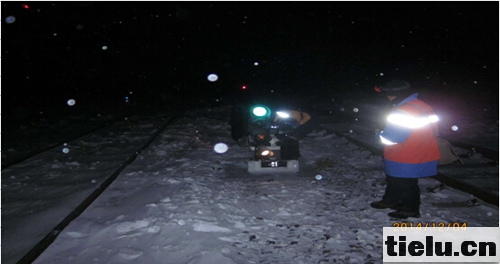

    对哈局批复的施工计划项目负责人精心组织、合理安排,每一天的施工涉及三个站。由晨明站--绿谭站-南岔站开始,就这样交替往前赶,一天一个施工点、一天一个住所,由于雪大把道路封堵,他们只有在冰冻的河面上行走,在黎明的冰雪中试验、室外的同志们爬冰卧雪,不畏严寒。在零下20多度的站场上,一边用对讲机联系着,一边跺着脚来驱走严寒。



    就这样同志们坚持着,坚持连续五天的夜间施工。终于与12月5日8时顺利完成绥佳线十个站的反方向设备调试。得到了设备管理单位的一致好评。【魏月强】
