沪昆客专贵州段电力专业施工进入攻坚决战阶段

2014-12-02 20:36:41来源:用户投稿作者: 赵磊

继11月19日区间电力10kv贯通线顺利带电后,沪昆客专贵州段电力分部又成功实现一节点目标,11月23日12点20分,凯里南10kv配电所顺利带电运行。至此由三公司三段施工的沪昆客专贵州段电力专业10kv配电所都已成功带电运行,电力专业的施工进入了最后的攻坚决战阶段。

     沪昆客专贵州段电力专业工程包括10kv配电所2座、电力贯通线815公里、箱变60座。时光退回到2014年7月,电力专业只有部分施工队伍进场,受站前单位、房建专业进度严重滞后、施工质量不一等多种困难影响,施工迟迟不能展开。8月2日,在局指挥部施工生产推进会上,段廷华指挥长明确下达施工节点目标11月底贵州段10kv配电所必须带电运行,工期就是命令,面对节点要求,电力分部全体参战员工不等不靠,以安全、质量、进度、文明施工为主要内容,合理组织施工人员进场,经过技术交底、安全培训,紧锣密鼓的施工准备工作筹划,一场没有硝烟的战争悄悄打响。

经过与站前、房建单位沟通、协调,与设计沟通联络,8月15日,电力专业第一根区间贯通电缆顺利得以敷设。经过科学组织编制施工方案,群力群策,充分调动广大参战员工的积极性,积极与各设备厂家密切配合,第一时间安装、调试10kv配电所设备,11月4日,贵定北10kv配电所顺利实现了带电运行。广大参建员工心血的付出和努力,保证了电力专业各项节点目标的顺利实现。

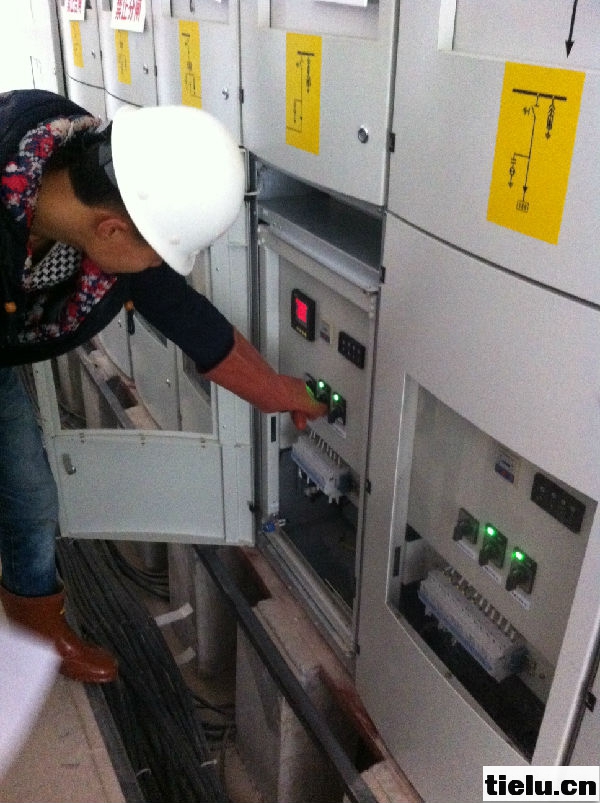

     11月23日,凯里南10kv配电所送电现场,整个高压柜受电过程有条不絮,忙而不乱,安全防护措施到位,得到了现场监理的好评。

 11月份的云贵大地,室外温度已接近零度,天无三日晴,现场道路经常是泥泞不堪。但是环境再恶劣、困难再多,也阻挡不了电力专业施工人员奋战的脚步。截止到目前,三段施工的沪昆客专贵州段2座配电所都已实现带电,区间贯通电缆已敷设98%,箱变已就位91%。面对剩余工程任务,广大参建员工将继续发扬“白+黑”精神,再接再厉,确保攻坚决战阶段安全质量可控,为打造精品沪昆客专工程努力。
