8月18日夜间-19日凌晨,呼准线再次遭遇强降雨。中铁电气化局运管公司呼和公司包头运营维管段以“雨”为令,闻“汛”而动,全力应对强降雨天气。
关口前移,加强应急备战
8月18日15时,根据铁路局暴雨预警信息,结合呼准线设备实际情况,该段立即启动防洪II级预警响应,并通过召开防洪工作部署会、下发预警通知等方式,第一时间将预警和响应要求直达车间、班组,要求全段干部员工高度戒备,密切跟踪雨情水情,严格落实“防、避、抢”措施,确保安全。

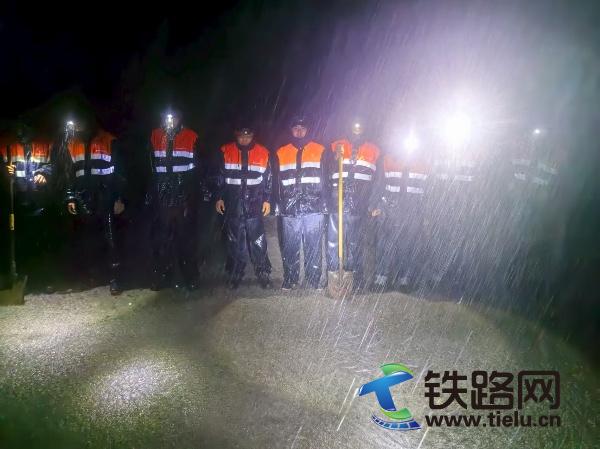

段领导、科室、车间管理干部加强值班值守,迅速到达防洪包保现场,做好组织协调、添乘检查等准备。防洪办积极与业主呼准公司沟通对接,做好抢险应急队伍和大型机械设备的准备工作,同时,统筹调配现场抢险力量,合理安排各科室、车间、工区人员力量,备齐防洪工器具及物资,保证连续作战能力。全段上下进入防洪应急抢险战备状态。
加强联动,逐级落实责任
8月18日22时,管内开始降雨,雨势逐渐增大。其中,何家塔站连续最大雨量126.3mm,官牛犋站连续最大雨量119.6mm,达到大暴雨;耿庆沟站连续最大雨量75.2mm,达到暴雨。

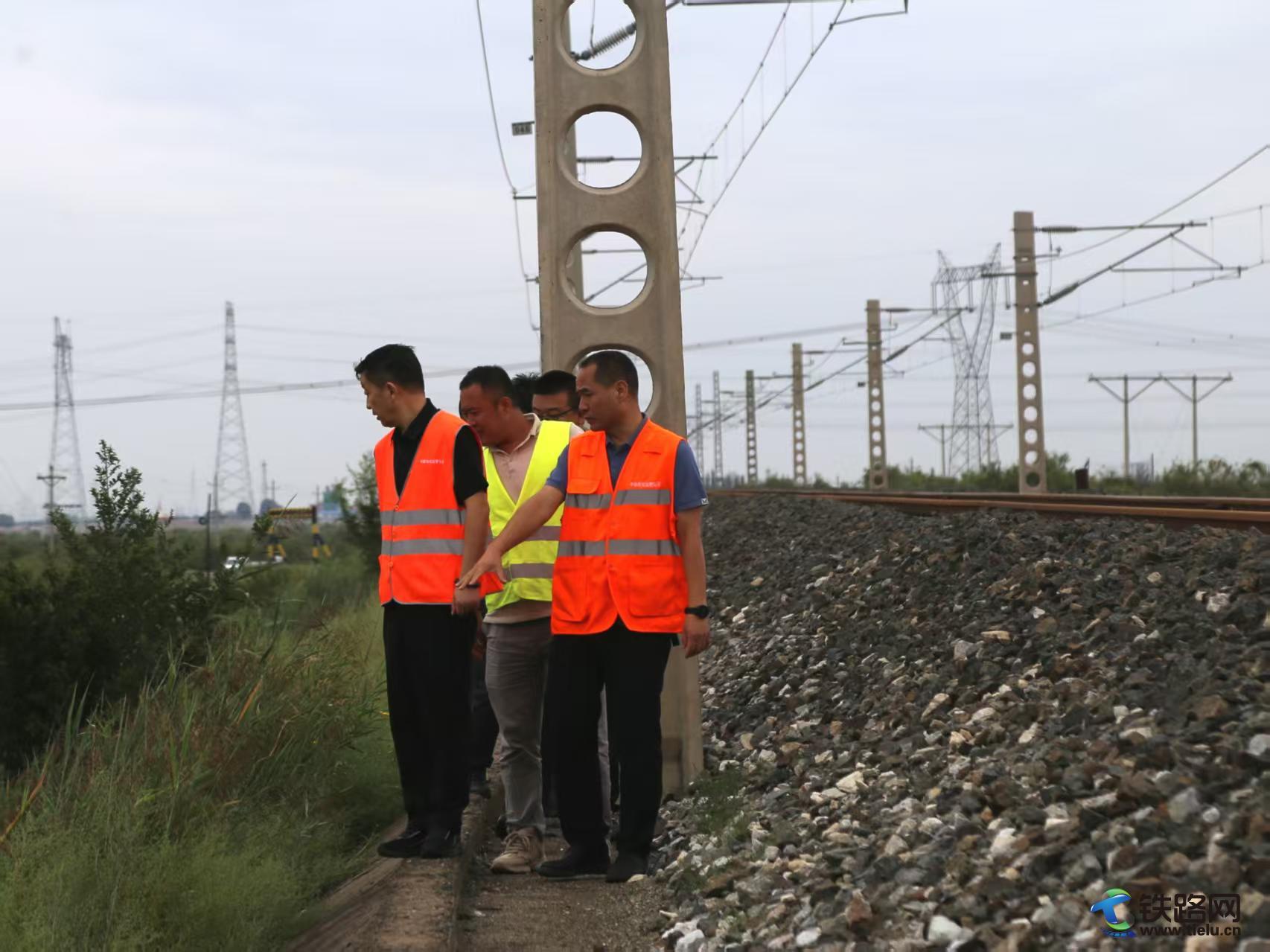

该段主要领导立即组织防洪应急指挥工作。防洪应急领导小组统一指挥、统筹协调,综合分析研判现场抢险救灾过程安全风险,在确保人身安全的前提下,严防发生次生灾害,周密制定并落实应急处置方案。调度指挥中心加强动态盯控,滚动分析管内雨势,及时沟通汇报现场情况,精准传达调度指挥命令。现场人员立即出巡,密切关注雨情险情,果断采取限速、封锁等应急处置措施,确保行车安全。
全力抢修,快速有序修复线路

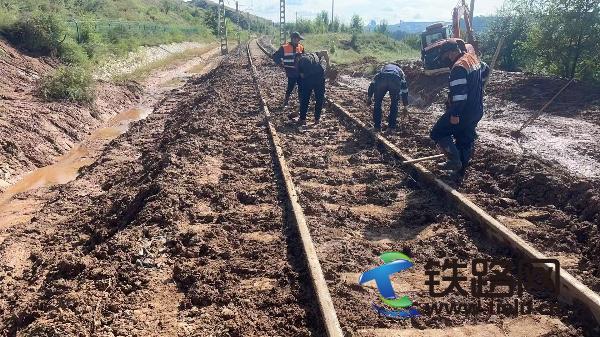

8月19日6时,呼准线管内降雨逐渐停止。该段通过机车添乘检查、人工徒步巡查相结合的方式,组织全线各工区全面排查现场水害情况,先后发现护锥坍塌、路基塌陷、水漫线路等6处影响行车的水害。

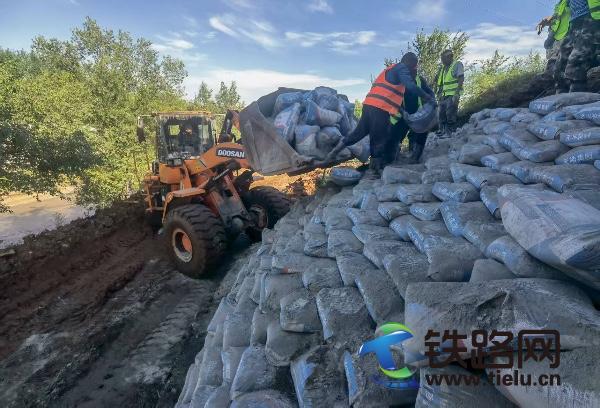

该段积极与呼准公司沟通对接,按照全力抢修、先通后固的原则,现场制定水害处理方案,在保证抢险人员安全的前提下,迅速组织人员力量开展抢险救灾工作。抢险人员不分昼夜、争分夺秒,以最快的速度全力抢修线路。8月20日凌晨1时51分,呼准线全线恢复开通运行。
入汛以来,该段加强应急指挥,强化干部履职,优化应急处置流程,不断提高应急管理水平和能力,最大限度降低暴雨洪水等灾害对运输行车的影响、减少各类灾害造成的损失,确保人员设备双安全。
