3 月 29 日上午,中铁建重庆轨道交通 15 号线二

期土建工程总承包部会同中铁华铁监理单位组织召

开礼学路站主体、礼学路站~金山寺站盾构区间转序

验收会议,建设单位、监理单位、设计单位、勘察单

位、第三方测量单位、第三方监控量测单位、质量检

测单位、总承包单位和 18 标项目部的项目负责人或

技术负责人参会,邀请重庆市住房和城乡建设工程质

量安全总站参加验收。结合验收小组现场实体核查情

况、施工单位和其他参建单位相关资料、手续核查及

各单位的验收意见,重庆市住房和城乡建设工程质量

安全总站确认礼学路站主体、礼学路站~金山寺站盾

构区间转序验收通过。

礼学路站为明挖两层单岛双线站台车站。站前为

井口站,站后为金山寺站。车站总长(外皮)339.33m,

总宽 24.30m(标准段),车站站厅层预留暗梁暗柱与

远期 16 号线连通、4 个新建车站出地面出入口、2 组

风亭、1 个车站安全出口,此次验收 2 号出入口 3 号

出入口采用顶板厚度 600mm,底板厚度 600mm,侧墙

厚度 600mm。

礼学路站~金山寺站区间左右线共设三个平面

曲线,半经分别为 700(700)、1450(1400)、

1500(1300)m,其余为直线段。线路纵坡为“人”字坡,

坡度分别为 2‰(2‰)、17.041‰(16.655‰)、42.788‰

(42.860‰)、-2‰(-2‰),区间右线长 1600.119m,左

线长 1616.946m,区间设联络通道 2 座,区间正线采

用 TBM 施工,联络通道采用矿山法施工。

截屏2025-03-30 17.32.32.png

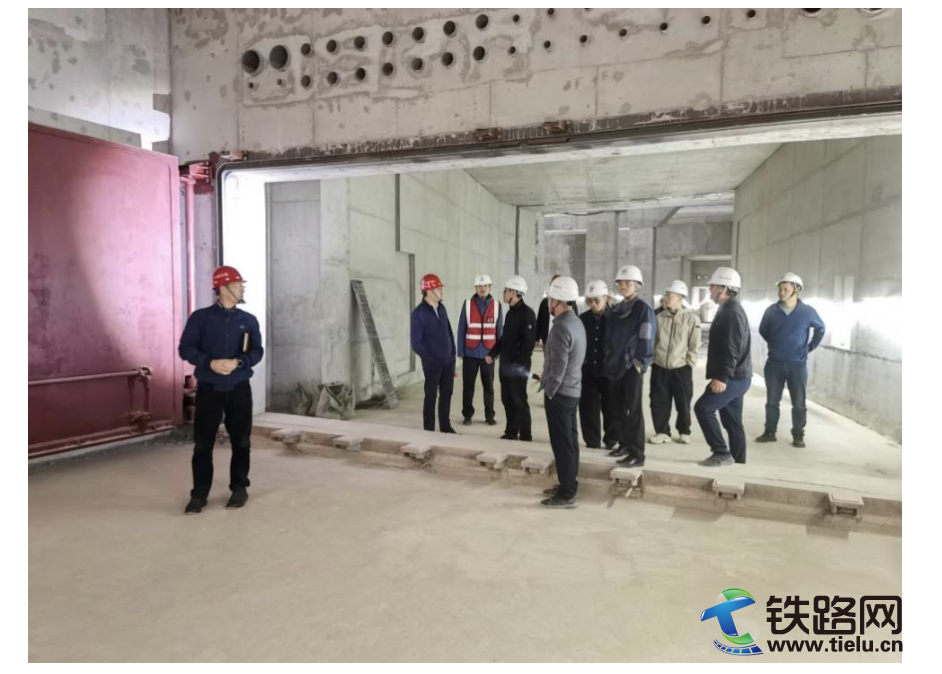

踏勘礼学路车站现场

验收小组到礼学路站主体和礼学路站~金山寺

站盾构区间踏勘,对礼学路站的主体工程结构、主体

工程防排水、2 号出入口和 2 号出入口结构、防排水,

礼学路站~金山寺站盾构区间的洞口工程、管片衬砌、

结构防水和联络通道等分部工程工程实体现场踏勘。

截屏2025-03-30 17.32.38.png

礼学路站~金山寺站区间实体核查

验收会上,施工单位结合工程施工方案的报批及

执行情况、工程试验与检测情况、质量控制措施、施

工测量与监控量测和自检等方面做详细汇报,并发表

验收自评通过结论;质量监测单位汇报工程原材料、

试件及实体均检测合格,满足验收规范要求;第三方

监控量测和第三方测量单位汇报验收工程结构尺寸

及轮廓线满足设计及规范要求;建设和设计等单位依

次发表转序验收合格意见。

会议现场

通过验收小组工程实体现场踏勘验收情况,结合

施工单位和其他参建单位相关资料、手续核查及各单

位的验收意见,重庆市住房和城乡建设工程质量安全

总站对验收工程给予肯定评价,表示验收工程施工方

法符合批准的施工方案要求,质量控制措施切实可行,

工程质量满足设计图纸及施工验收规范齐要求,试验

检测、测量监测及时,工程资料齐全、完整,整个施

工过程中未发生任何质量事故,观感质量好,最后重

庆市住房和城乡建设工程质量安全总站宣布转序验

收合格。

(林赤喜)
