成昆铁路冕米段接触网冷滑试验正式启动
2021-11-29 21:13:11来源:用户投稿作者:唐尉根
11月28日10时,由中铁武汉电气化局承建的成昆铁路冕宁至米易东区段接触网工程冷滑试验正式启动!标志着此段接触网工程已初步具备送电条件,为下一步送电开通提供了保障。

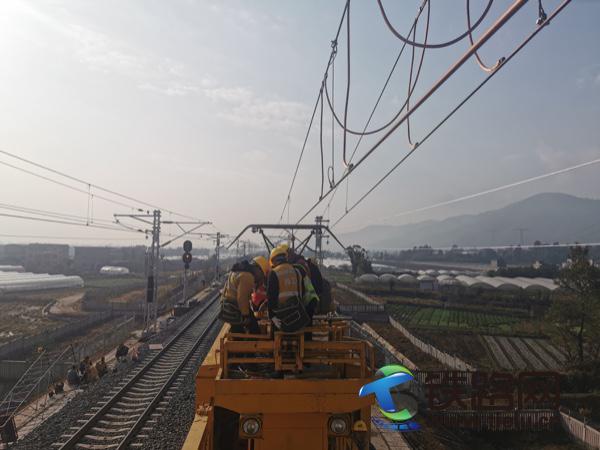

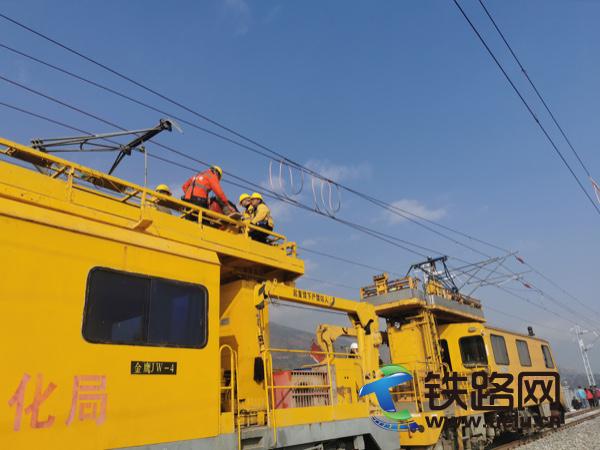

为确保按计划节点顺利开展,项目部提前制定了详细的冷滑试验方案,明确各级人员分工职责,制定了详细的安全技术措施,从机械设备、人员安排等方面作了充分的准备。随着接触网专业负责人一声令下,轨道机车升起了受电弓,再起步、加速,冷滑试验正式开始。冷滑过程中接触网无碰弓、脱弓、刮弓等现象,各项参数均满足规范和设计要求,性能良好。
此次冷滑试验是由中铁武汉电气化局成昆铁路EMSD-2标项目部负责组织,在西昌工电段的现场监督下实施。冷滑试验旨在接触网不带电的条件下,通过轨道机车的受电弓与接触线的滑动对接触网质量进行动态检查,主要检查接触网的拉出值、限界值、悬挂弹性、分段绝缘器、锚段关节、线岔等安装状态对受电弓的滑行有无风险。此次冷滑试验的顺利进行,不仅为后续热滑试验、送电开通等工作消除了安全隐患,更为成昆铁路冕米段按期开通提供了坚实保障。(唐尉根)
